長沢小学校校舎改修その他その1工事

この度川崎市より長沢小学校校舎改修その他その1工事を受注しました。
令和7年11月に完成予定です。
児童・教職員の皆様が安心して過ごせるよう、安全第一に施工を行ってまいります。
普通教室や職員室等は、夏休み期間に完工させ、その他特別教室は9月末までに完工予定となります。
発注者
川崎市長
施工年月
令和7年5月8日
竣工年月
令和7年11月28日
所在地
川崎市麻生区東百合丘2-24-7
用途
小学校
構造・規模
RC造 地上4階建
延床面積
4813.77㎡
設計事務所
協同組合 川崎市建築家の会

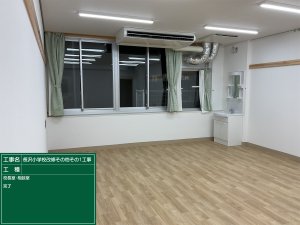

2025.06.30
工事完成度:7.5%

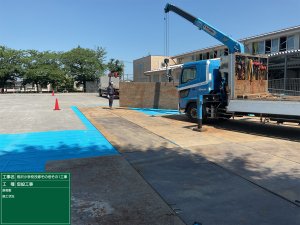

仮設工事状況

小学校校庭を一部お借りして、場内仮設の設置を行います。

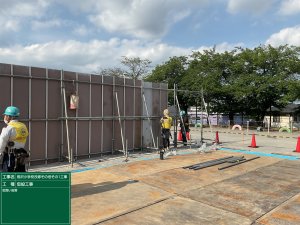

・鉄板敷き状況

・仮囲い設営状況

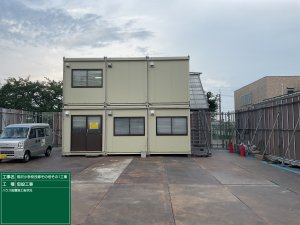

・仮設事務所設置

2025.07.31
工事完成度:18.58%

校舎解体状況

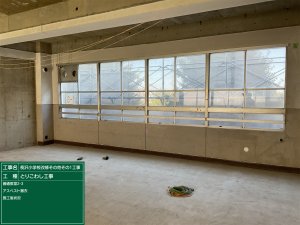

改修工事に先立ち既存建物内部の解体を行います。

・1F職員室解体前

・1F職員室解体状況

・1F職員室解体完了

・2F普通教室解体前

・2F普通教室解体状況

・2F普通教室解体完了

2025.08.31
工事完成度:88.65%

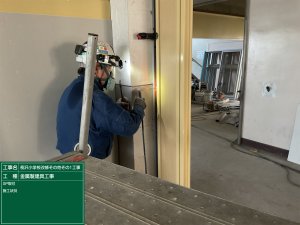

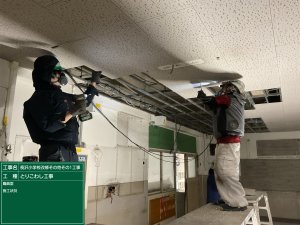

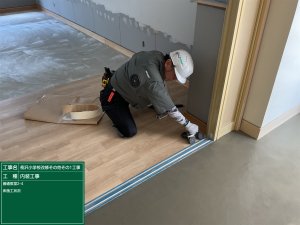

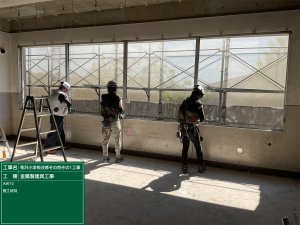

金属製建具工事施工状況

本工事の建具工事は、カバー工法で行います。

カバー工法とは、既存のサッシの部材をそのままにして新しい部材を上から被せる手法です。

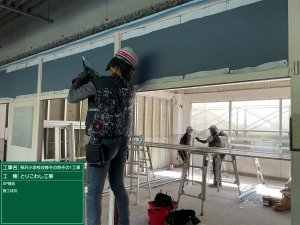

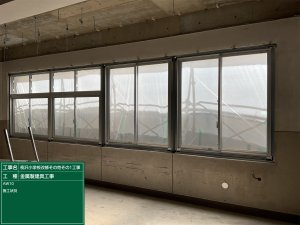

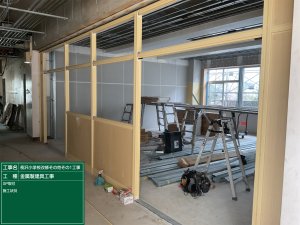

・2F普通教室施工状況

・2F普通教室施工後

・2F普通教室SP施工状況

・2F普通教室SP施工後

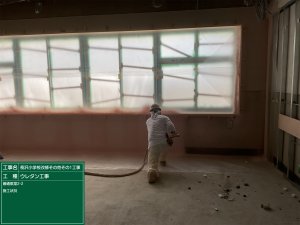

現場発泡ウレタン吹付施工状況

発泡ウレタンとは、細かい気泡構造を持ち、優れた断熱性能を発揮します。

これにより、外気の影響を受けにくく、室内の温度を一定に保ちやすくなります。

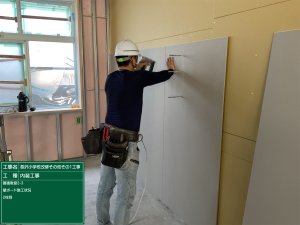

・2F普通教室                                           【軽量鉄骨下地施工状況・ボード貼り施工状況

・2F普通教室

・2F普通教室

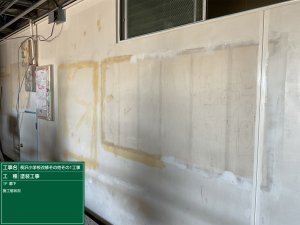

塗装工事施工状況

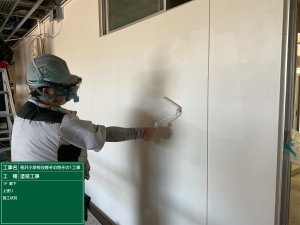

・1F廊下施工前

・1F廊下施工後

【左官床下地補修状況】

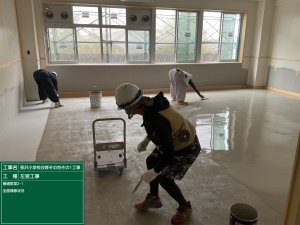

床が水平になるように左官材で補修してもらいます。

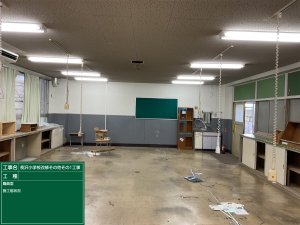

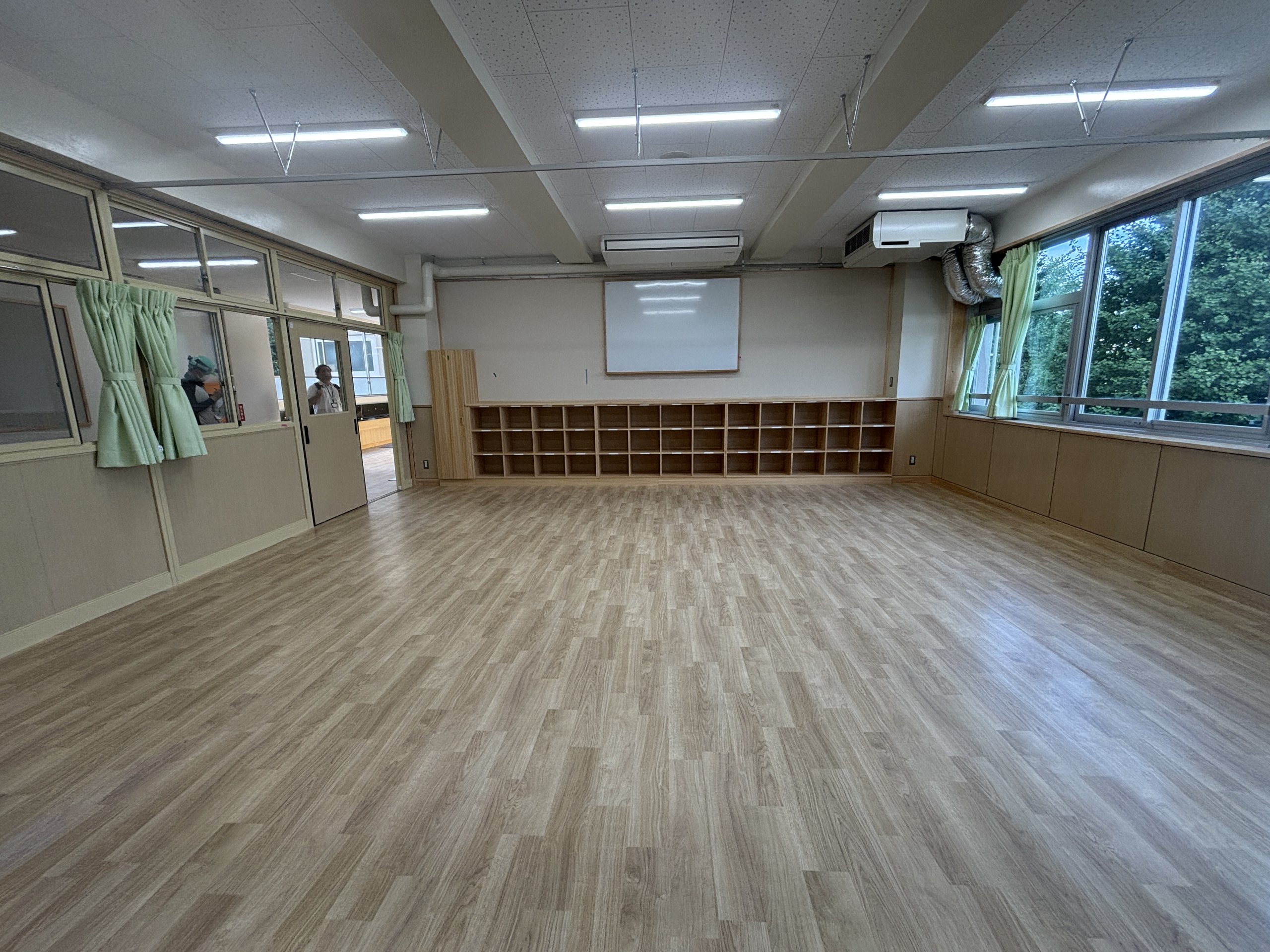

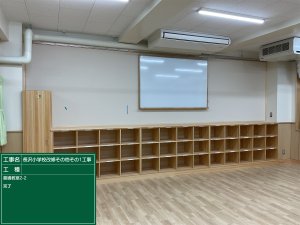

・2F普通教室

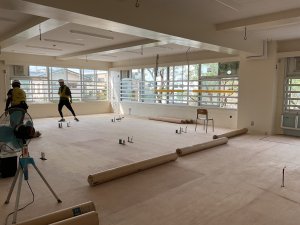

【床長尺シート貼り施工状況】

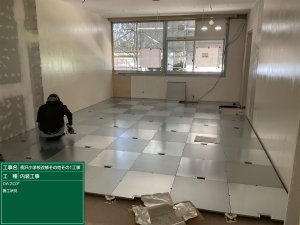

・2F普通教室                                          【OAフロア施工状況

職員室等の部屋には床下地と躯体の間に空間を設け配線を収納します。

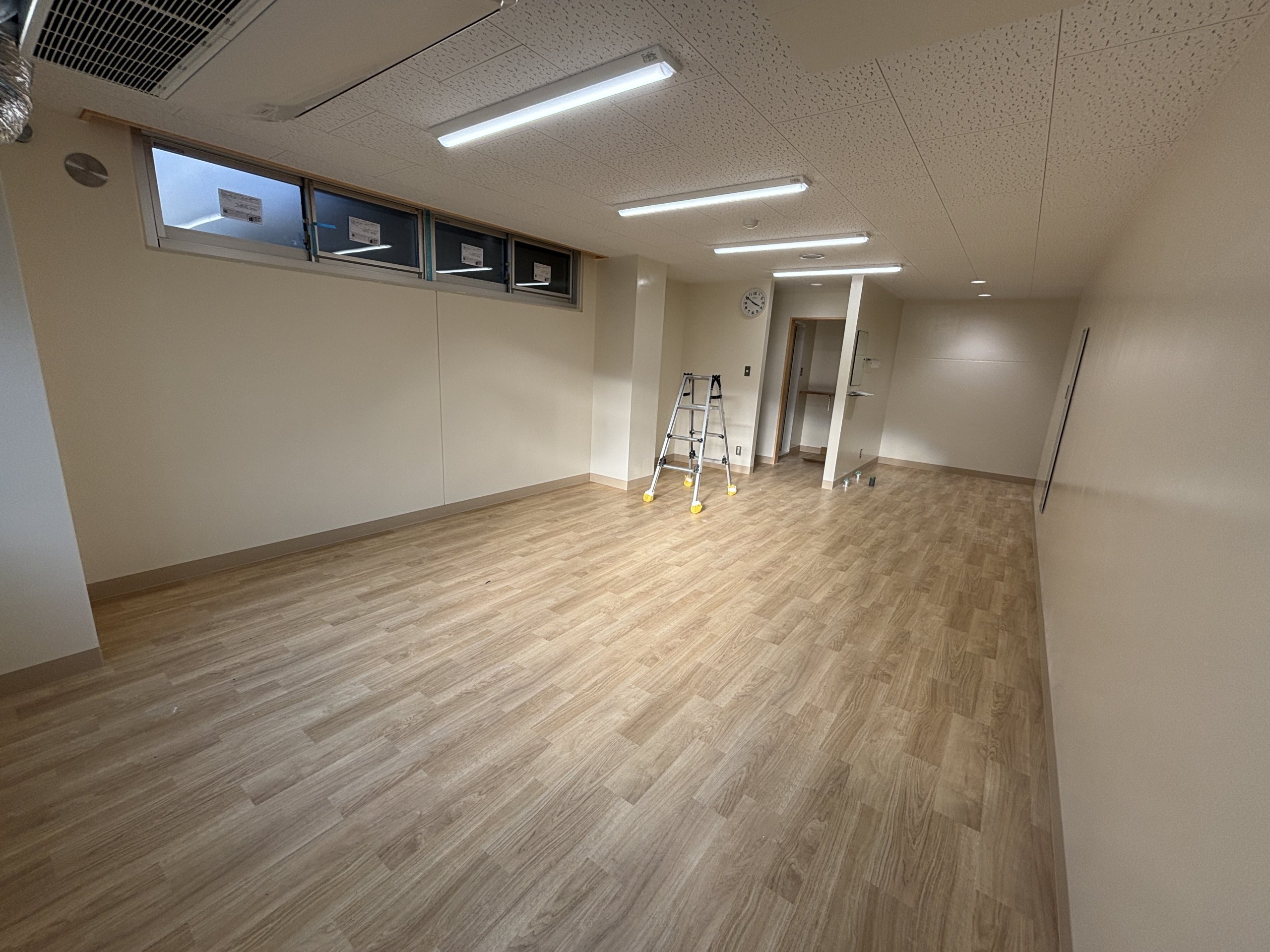

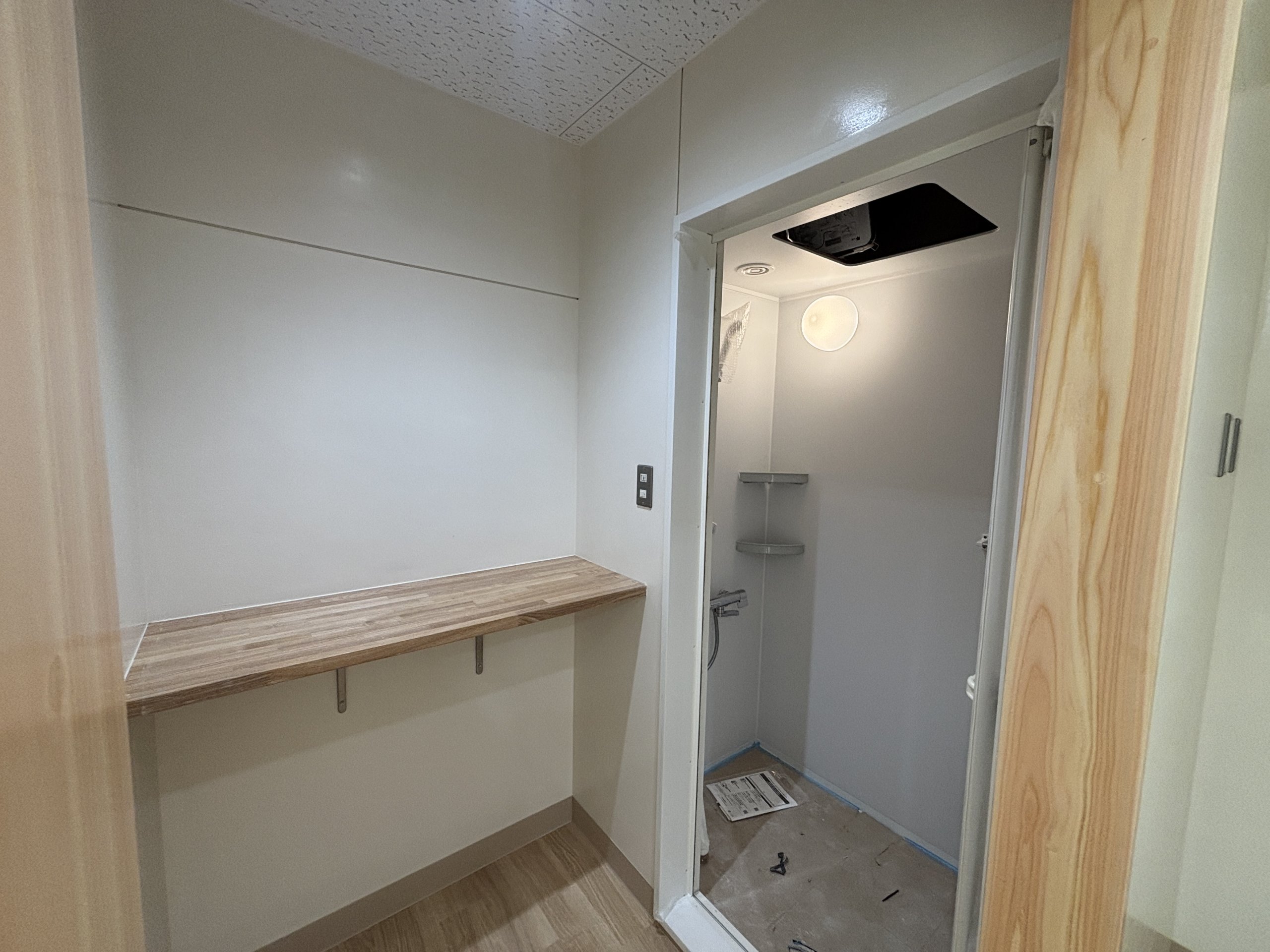

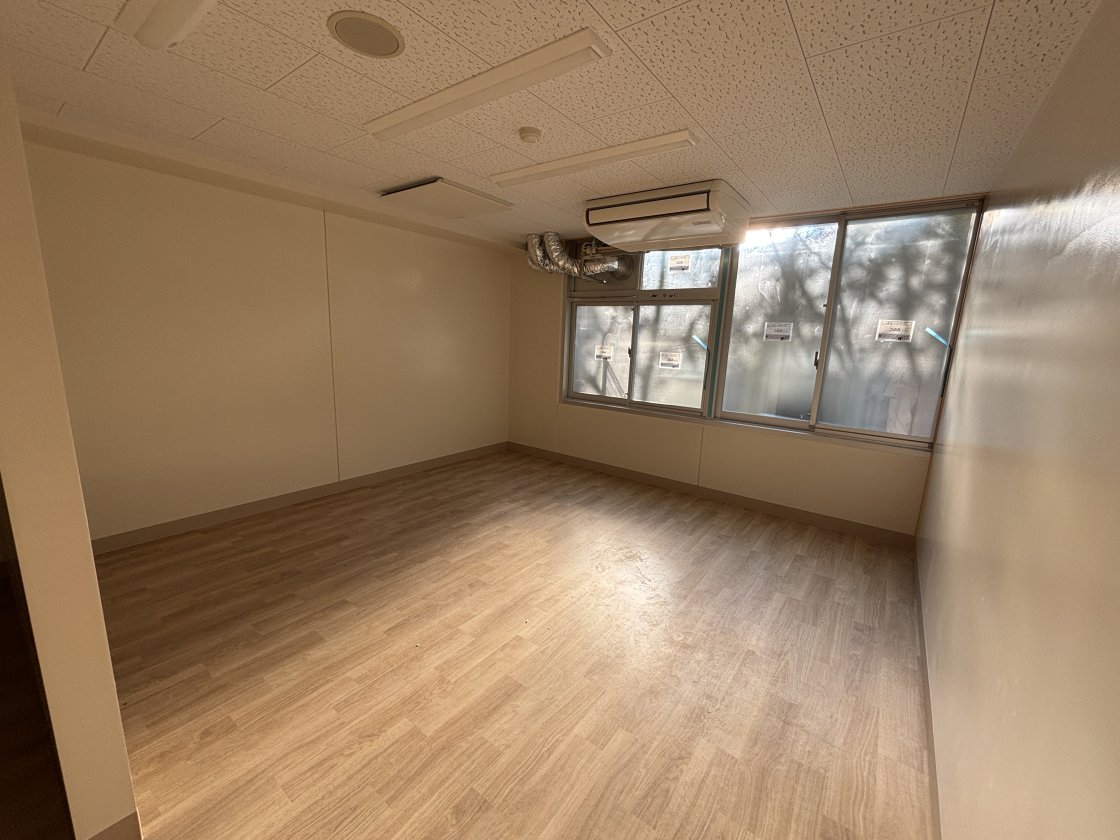

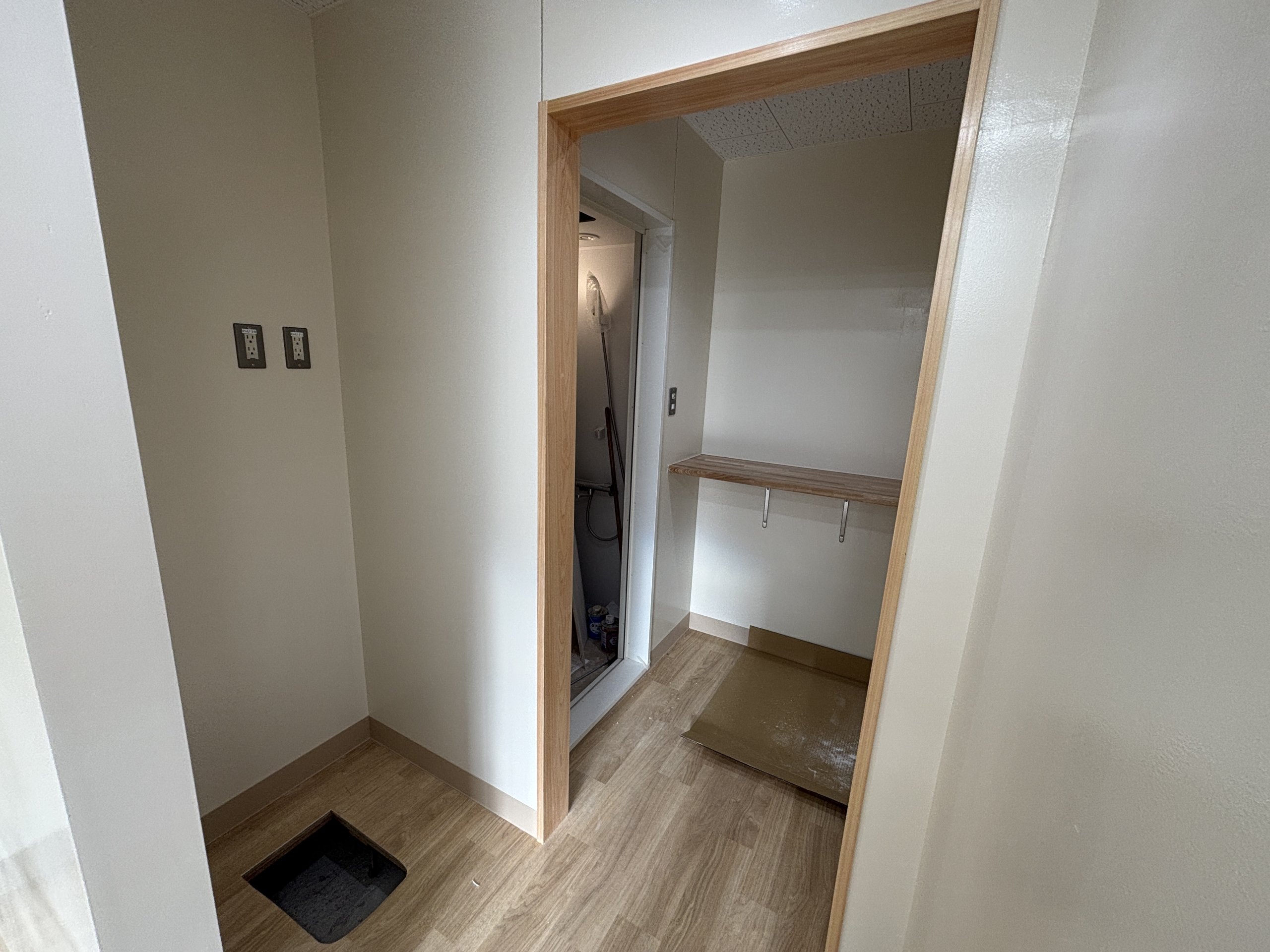

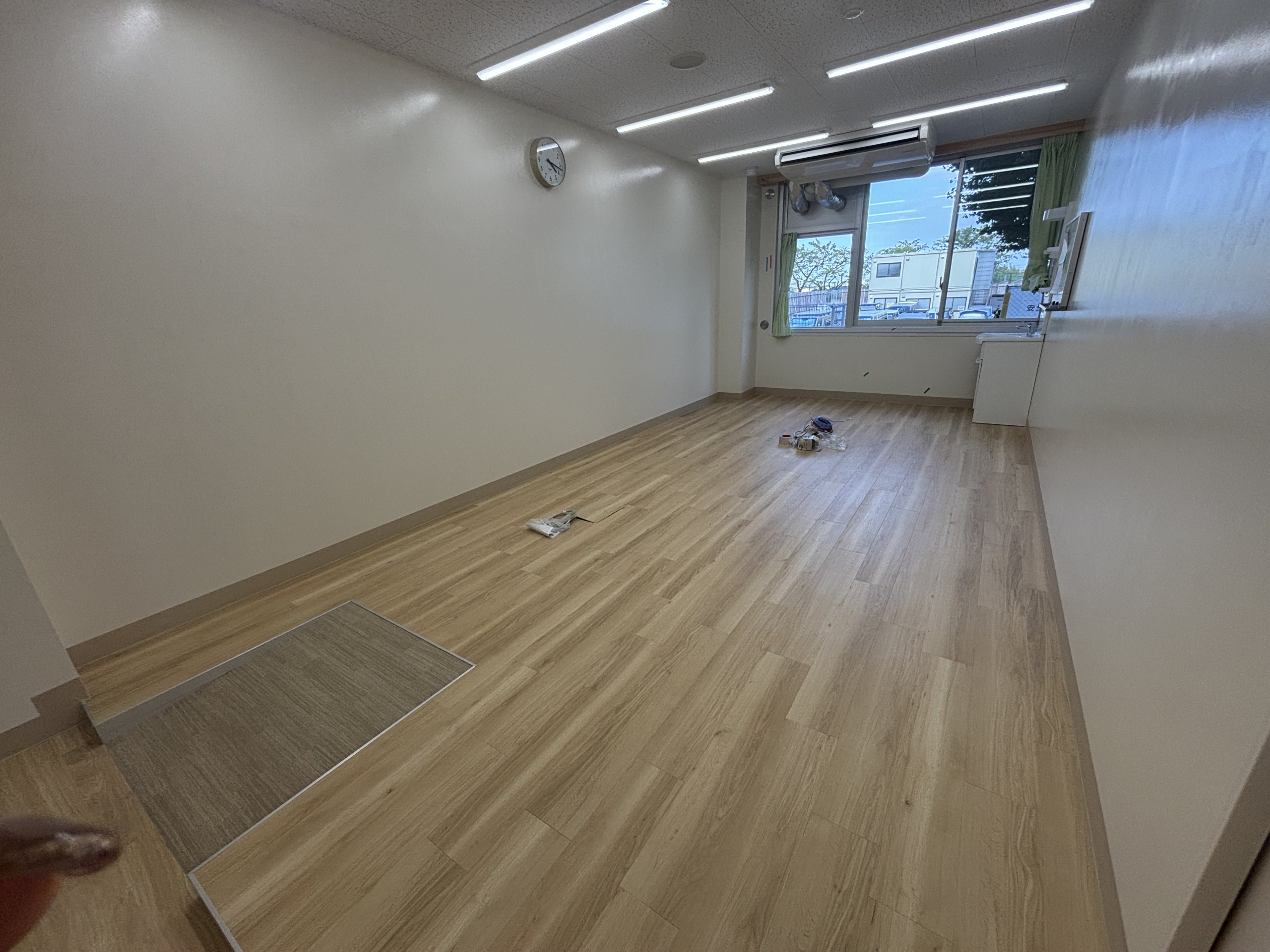

・1F印刷室

【完了写真】

8月末の部分引き渡し検査において、完工した部屋になります。

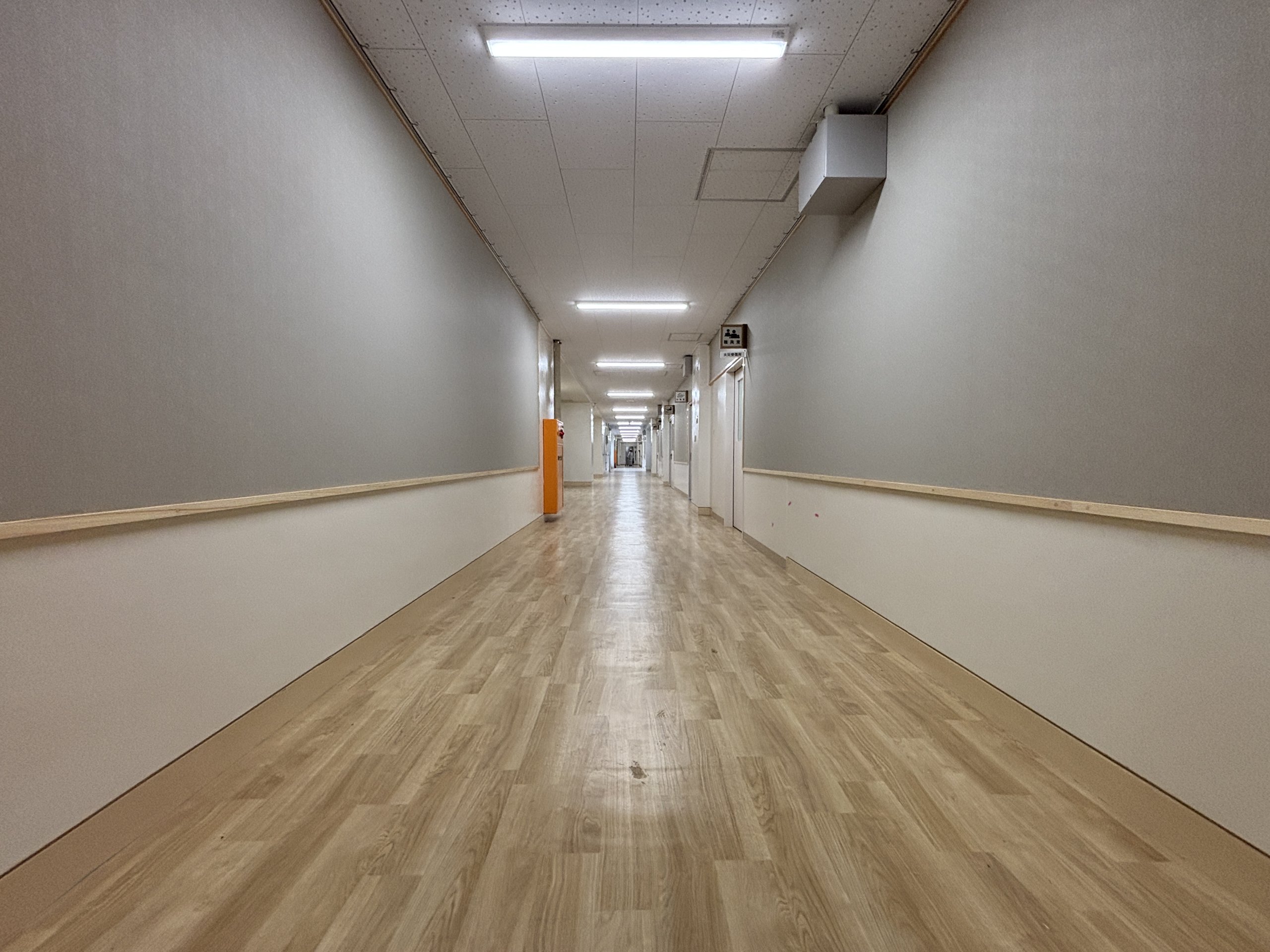

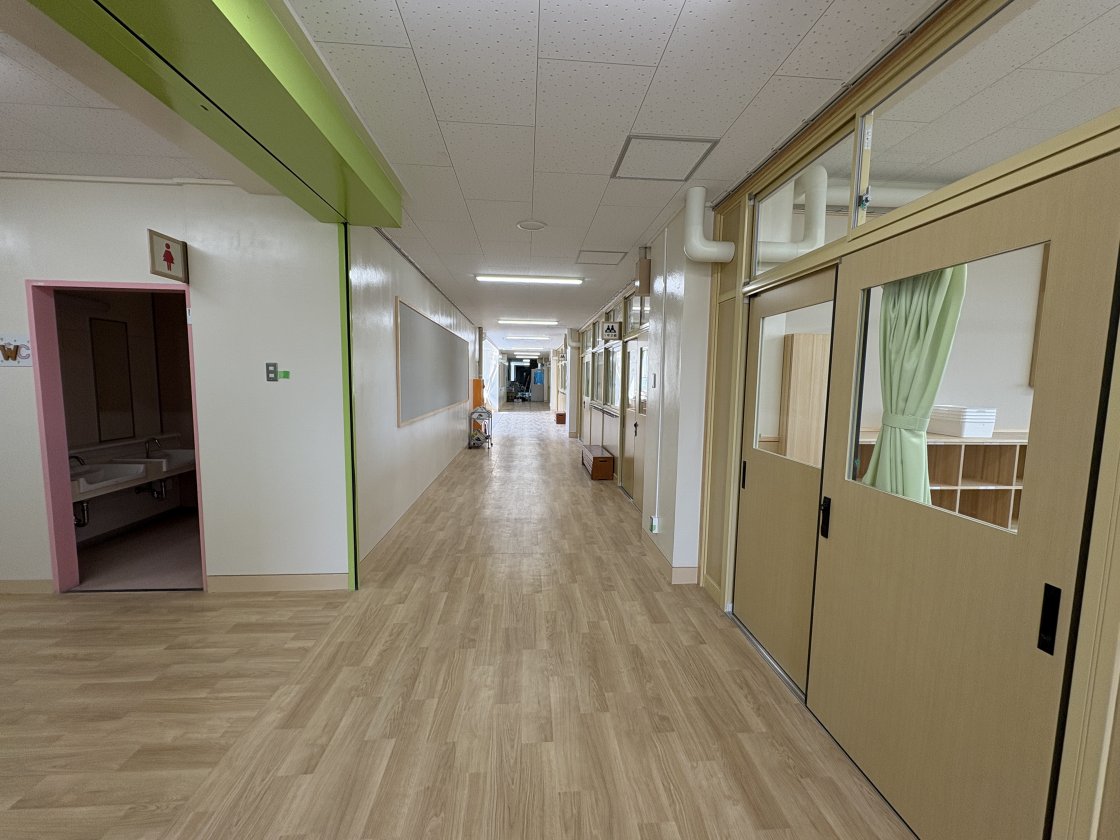

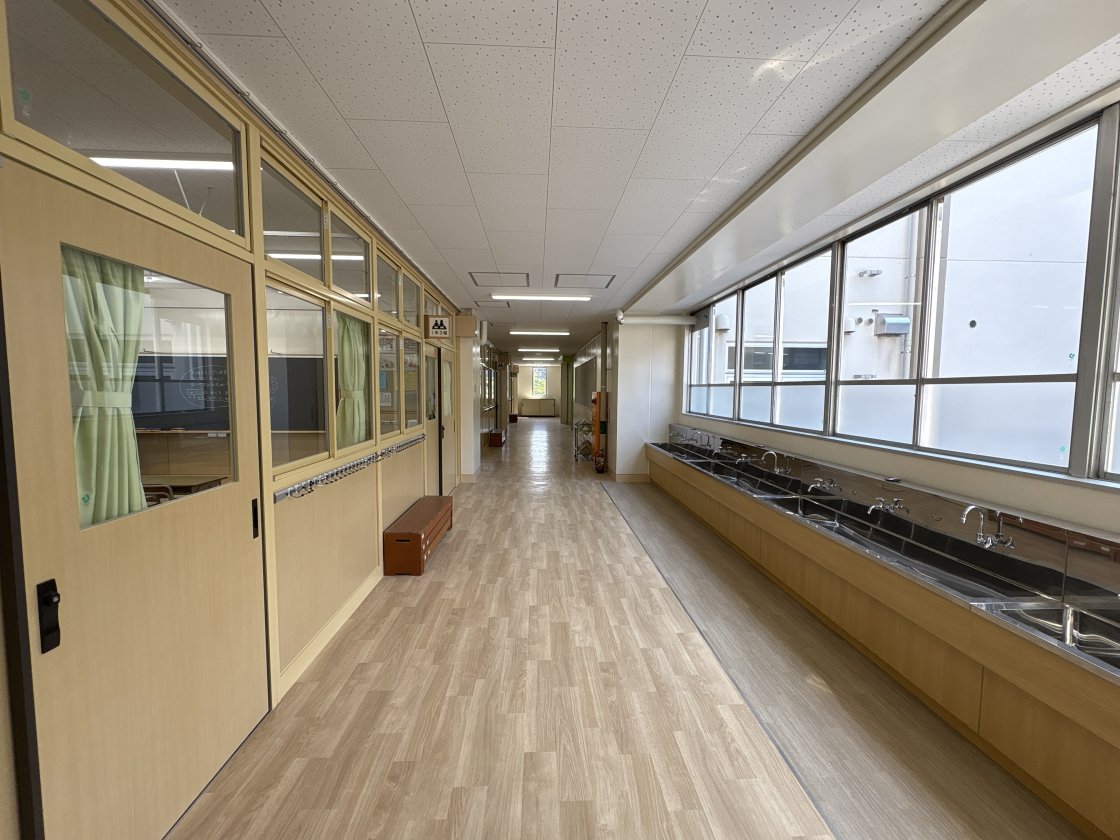

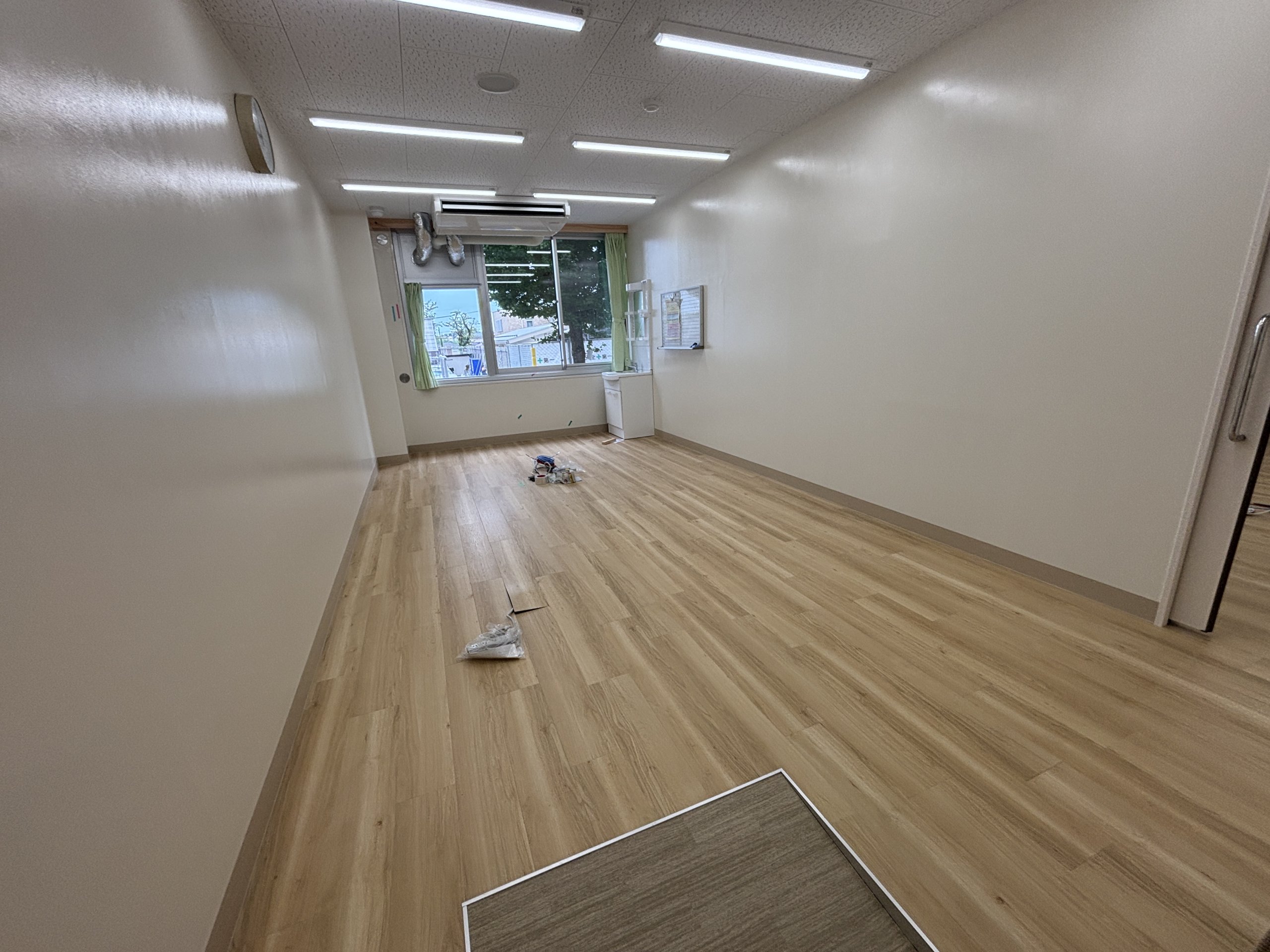

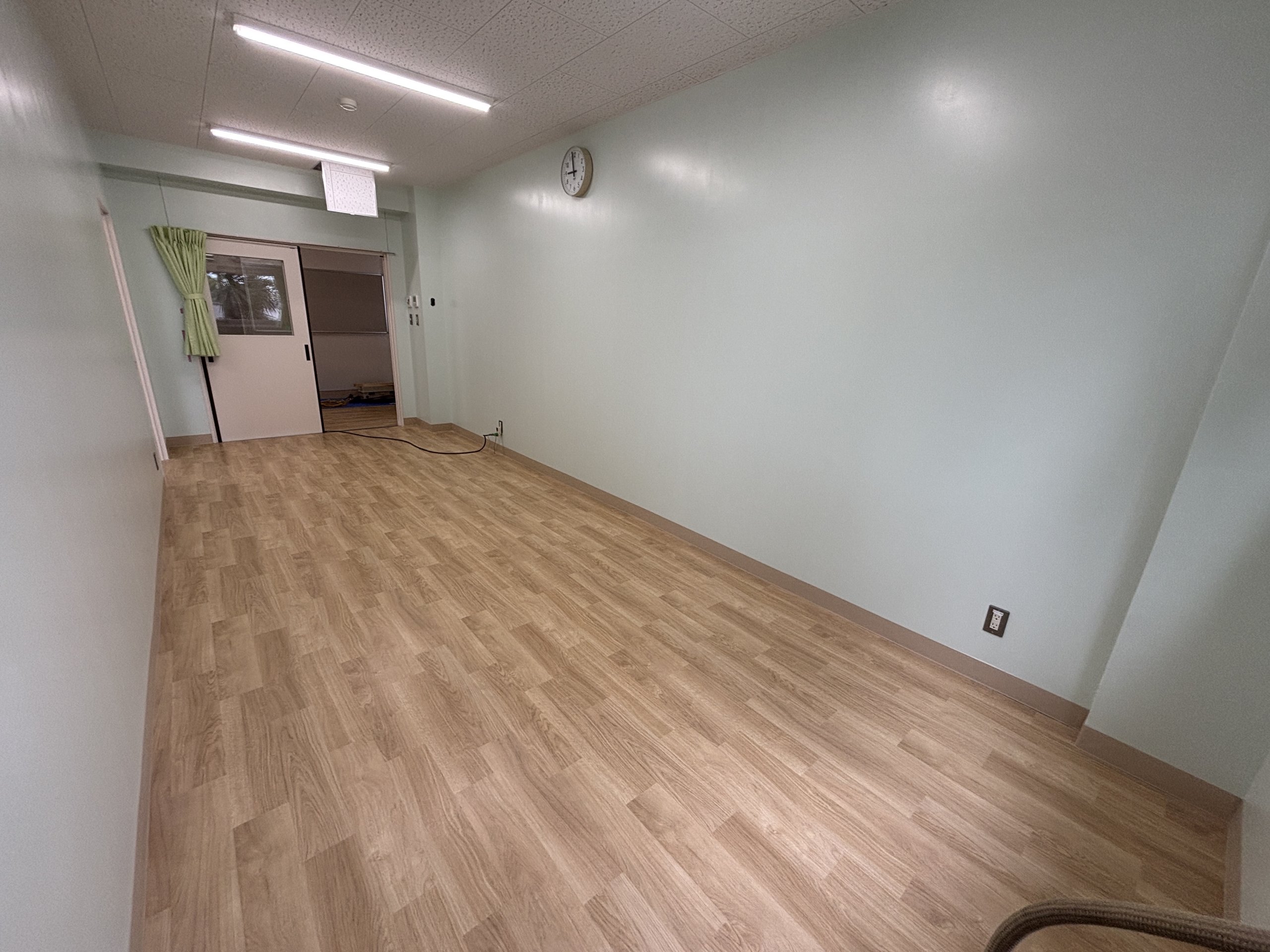

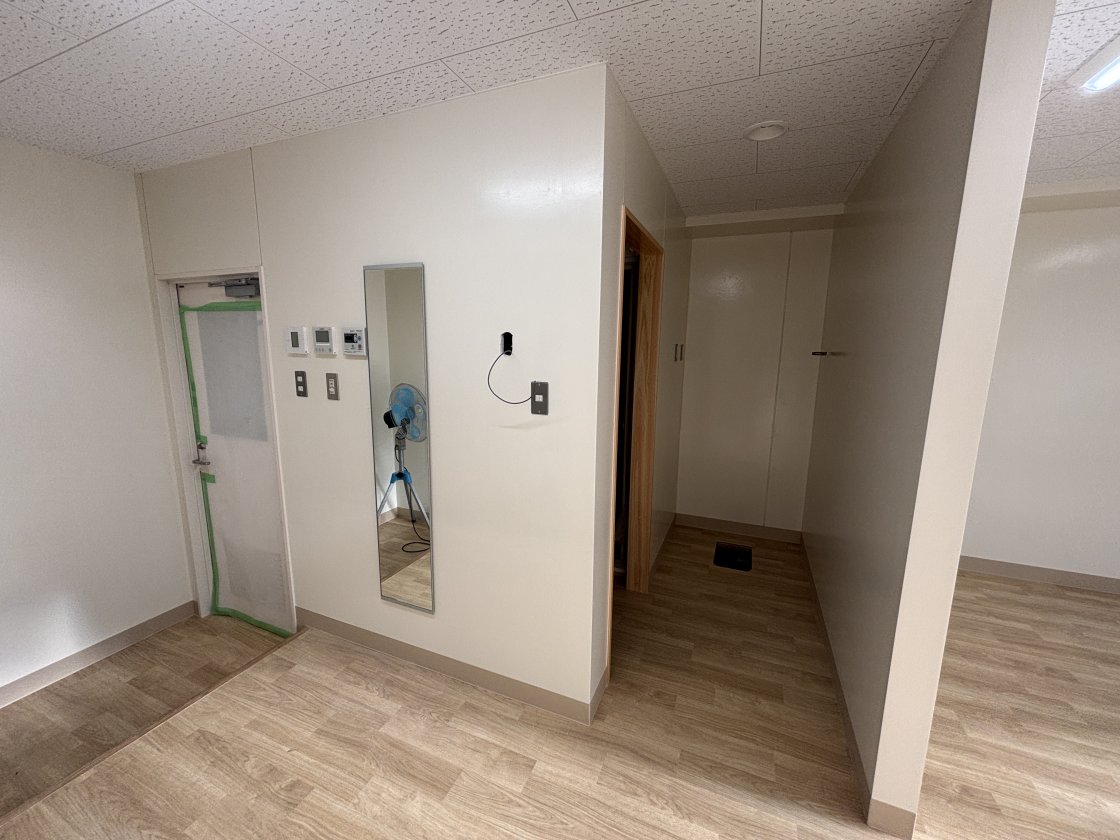

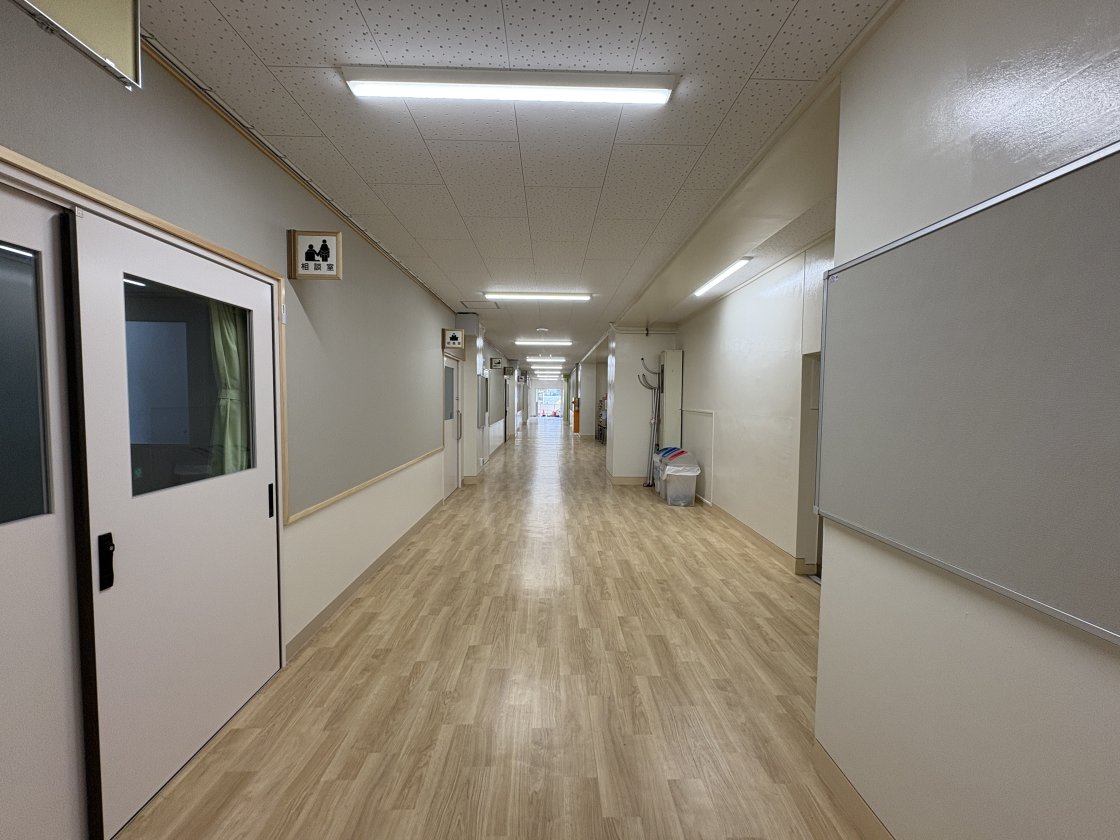

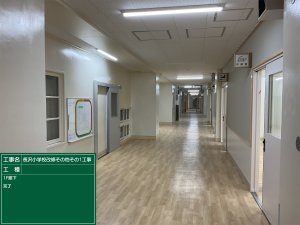

・1F廊下

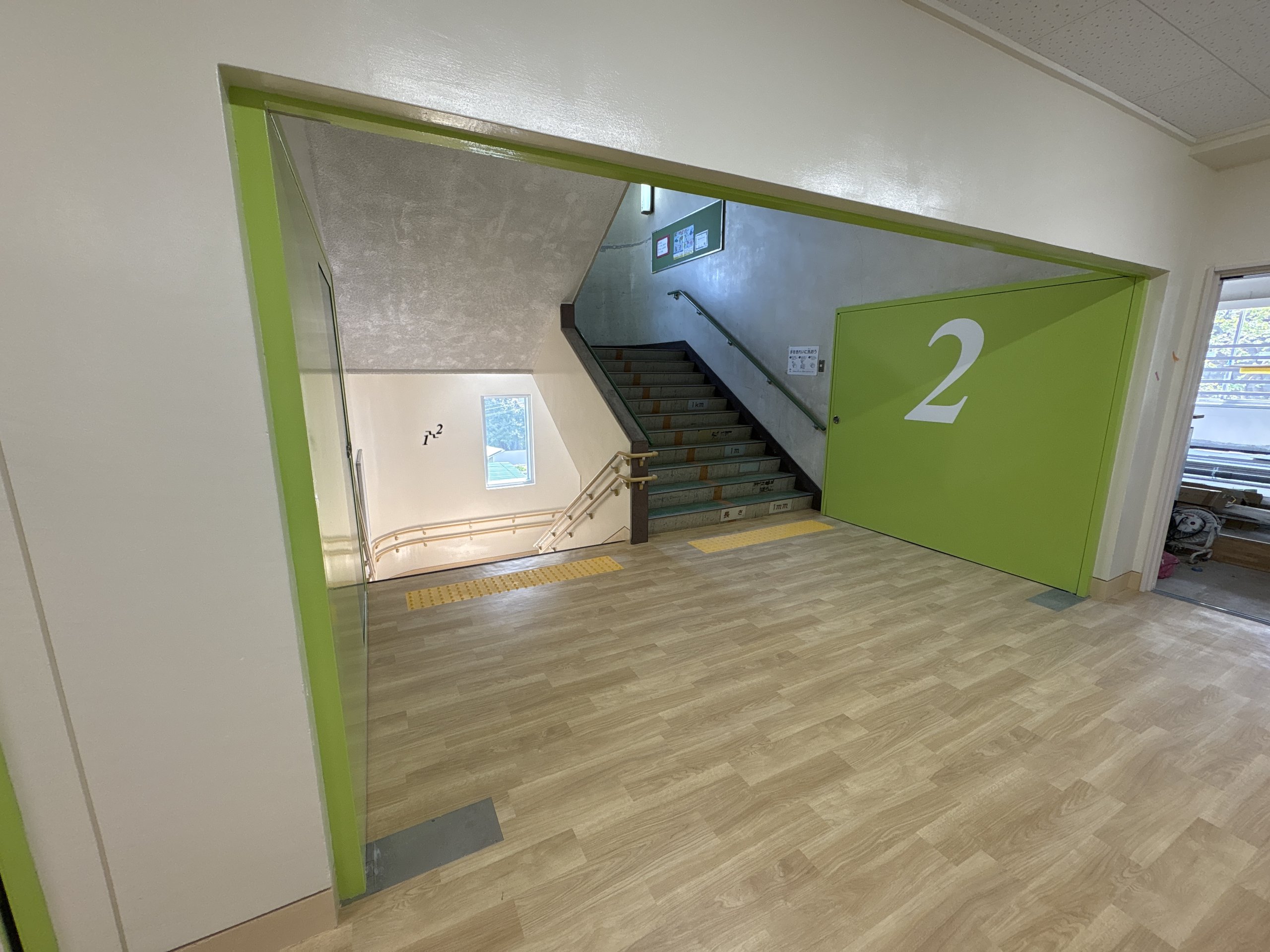

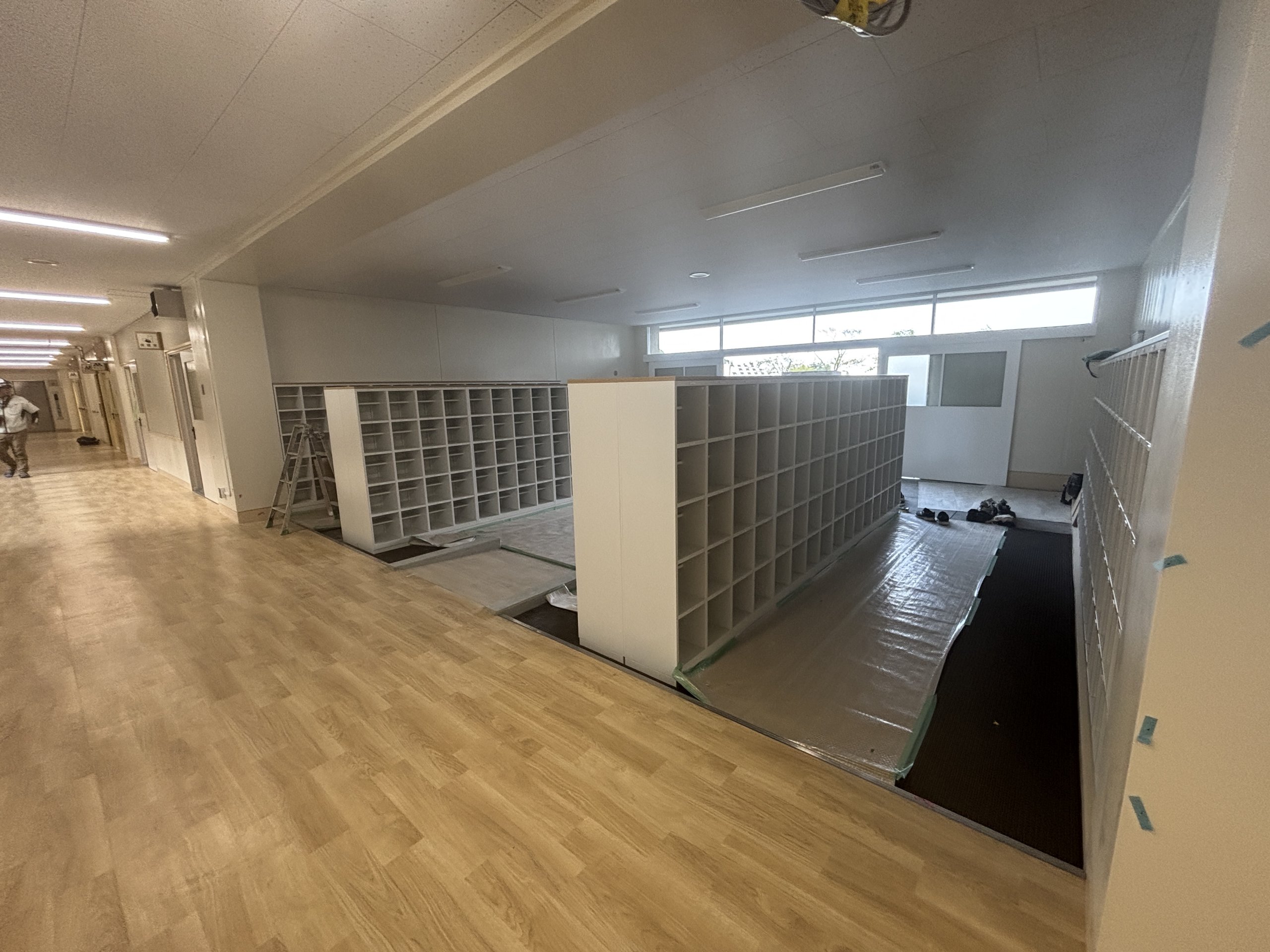

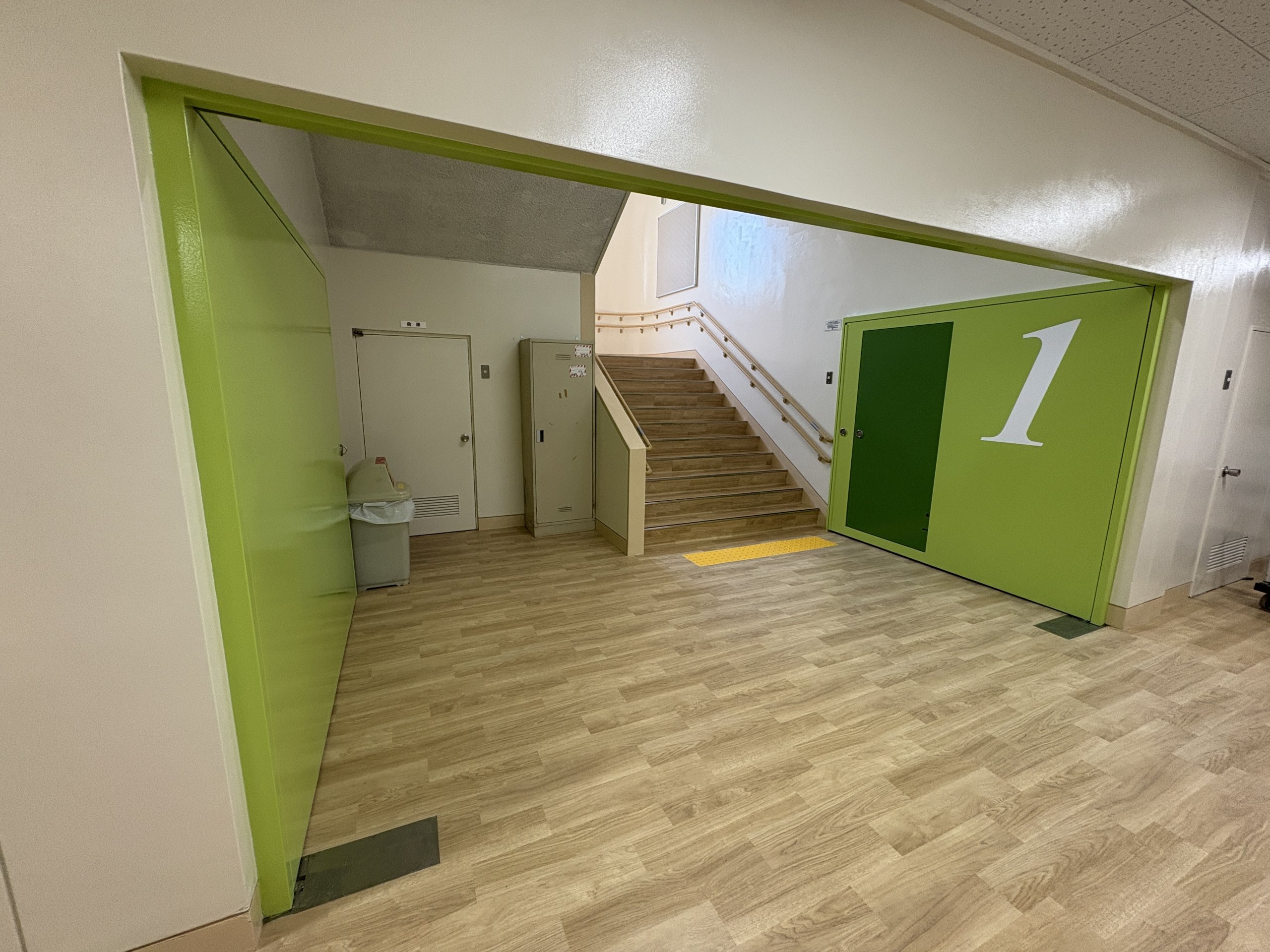

・階段室

・1F保健室

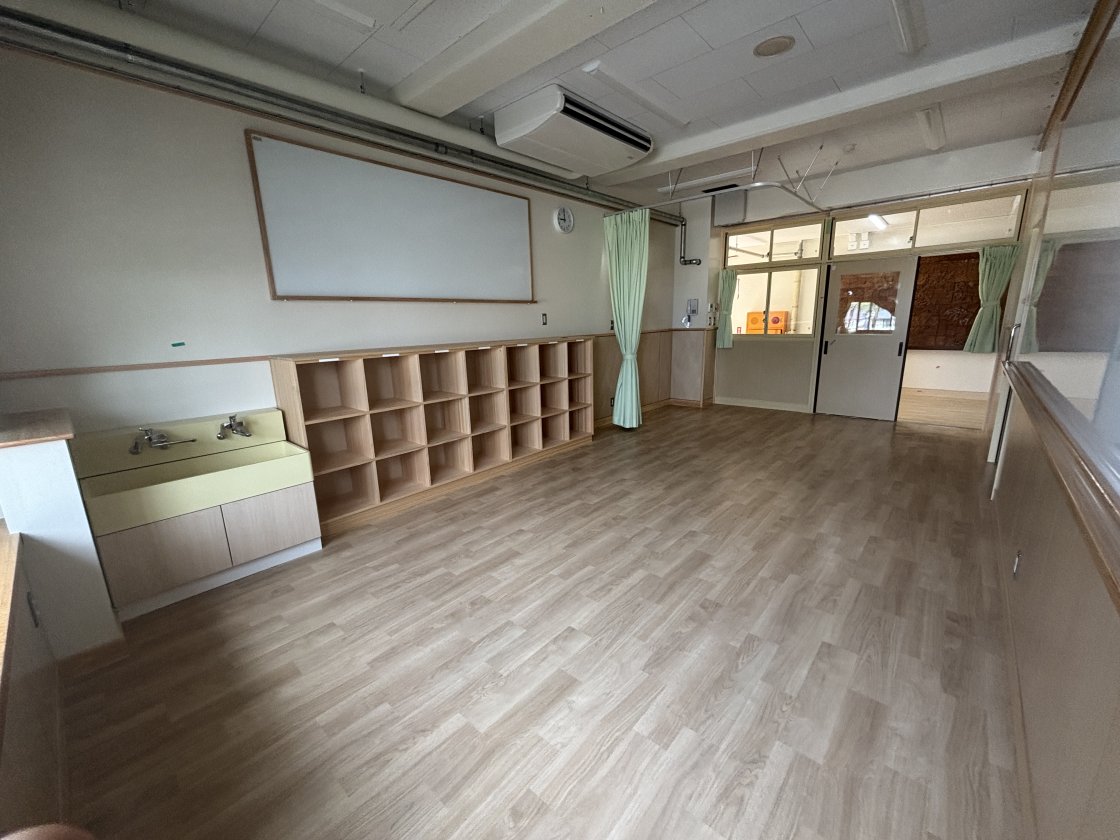

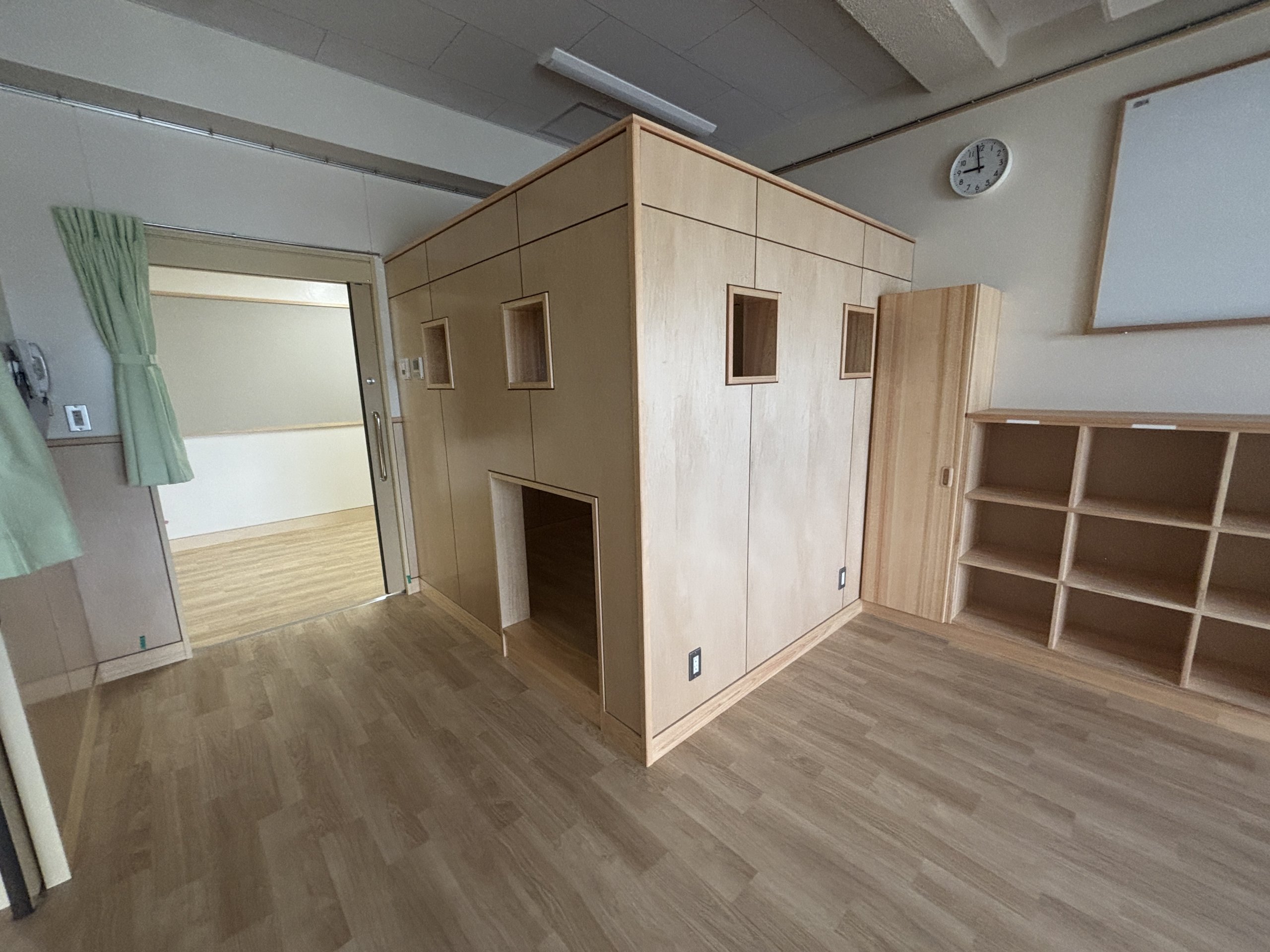

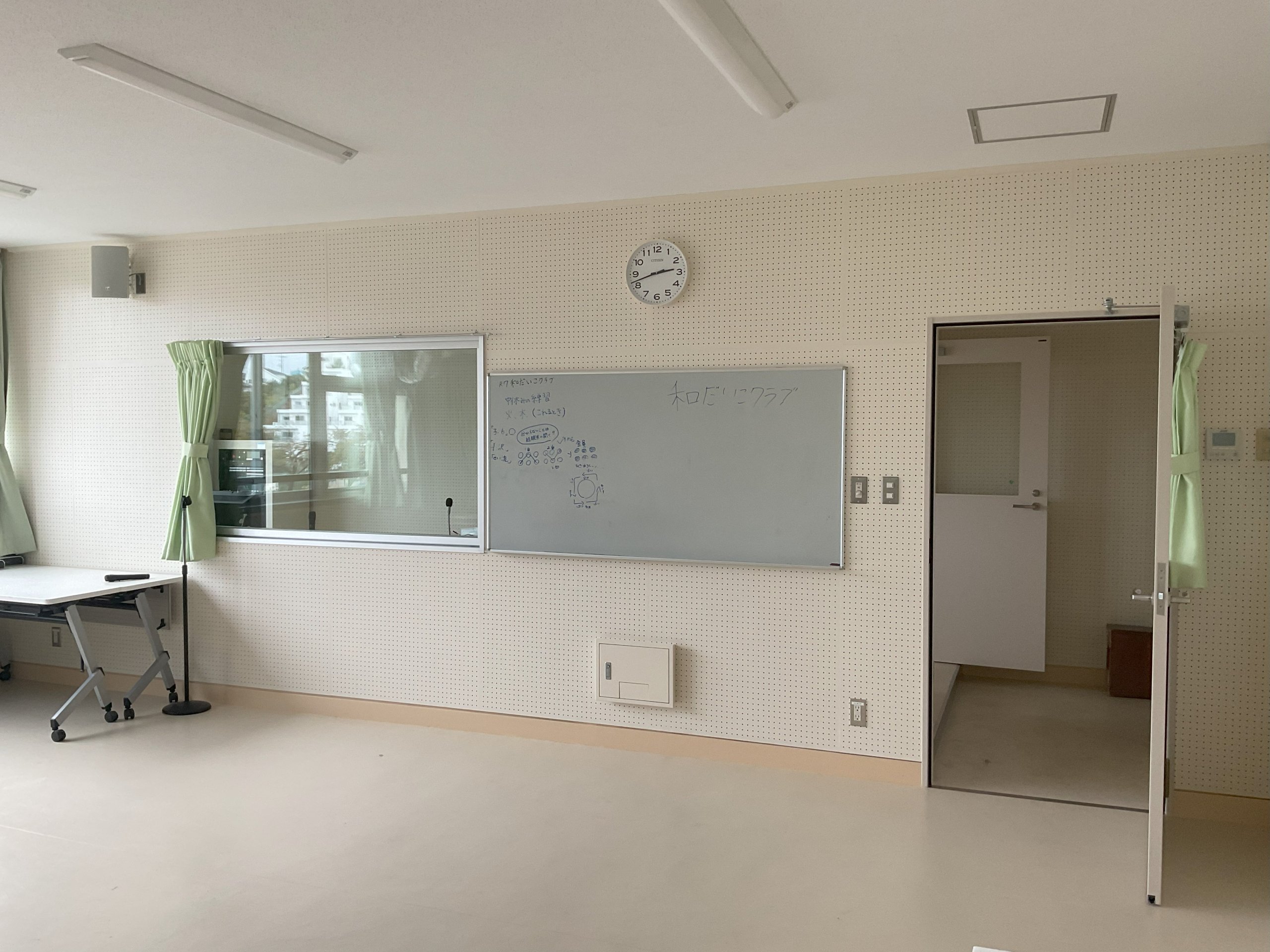

・1F特別支援学級

・1F校長室

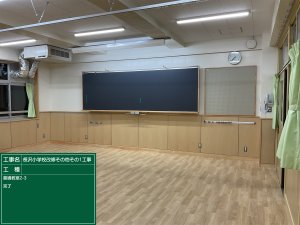

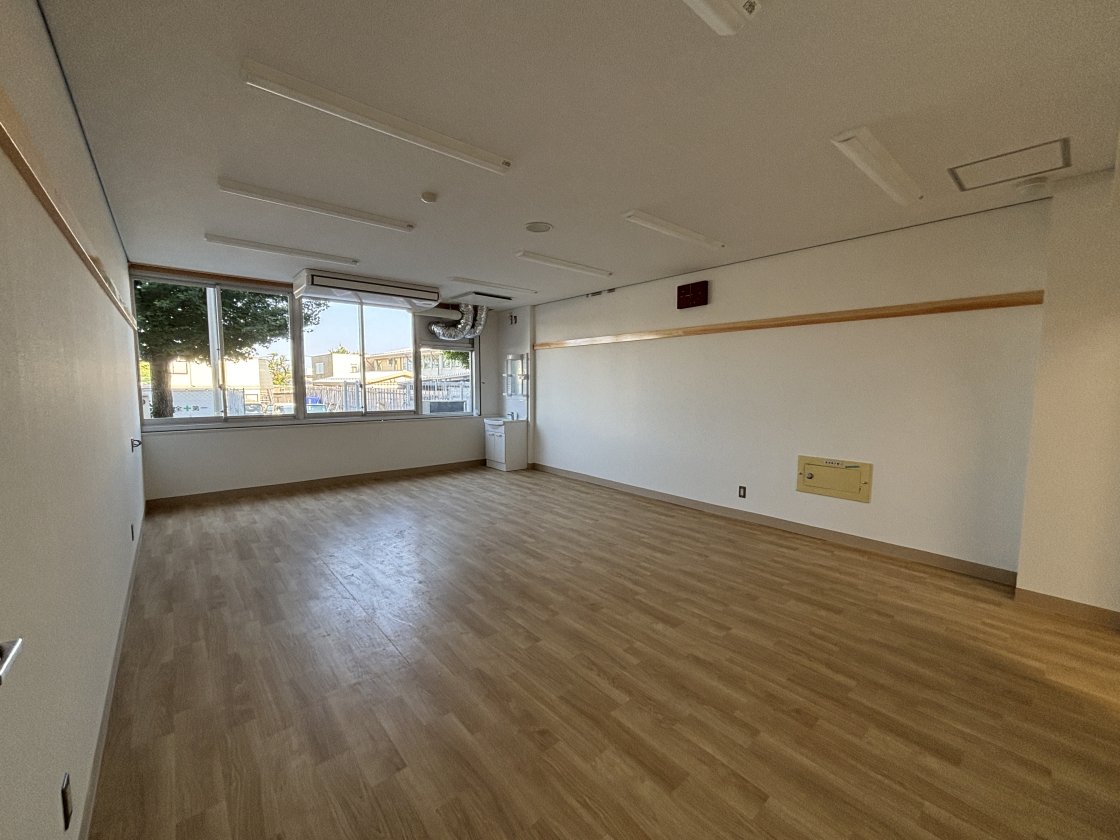

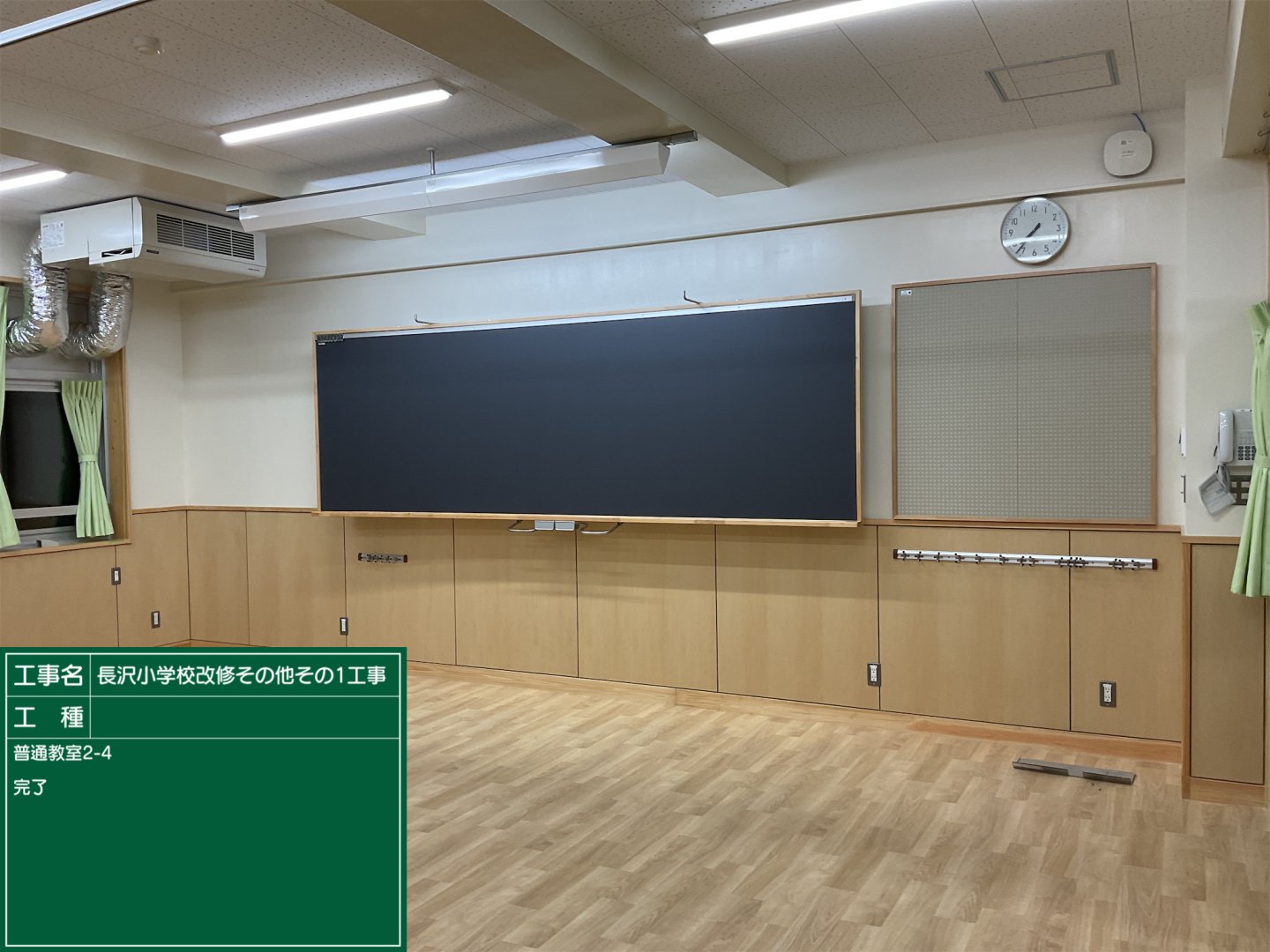

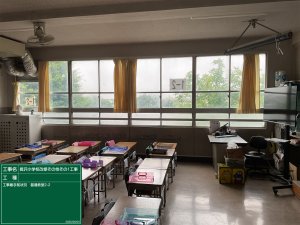

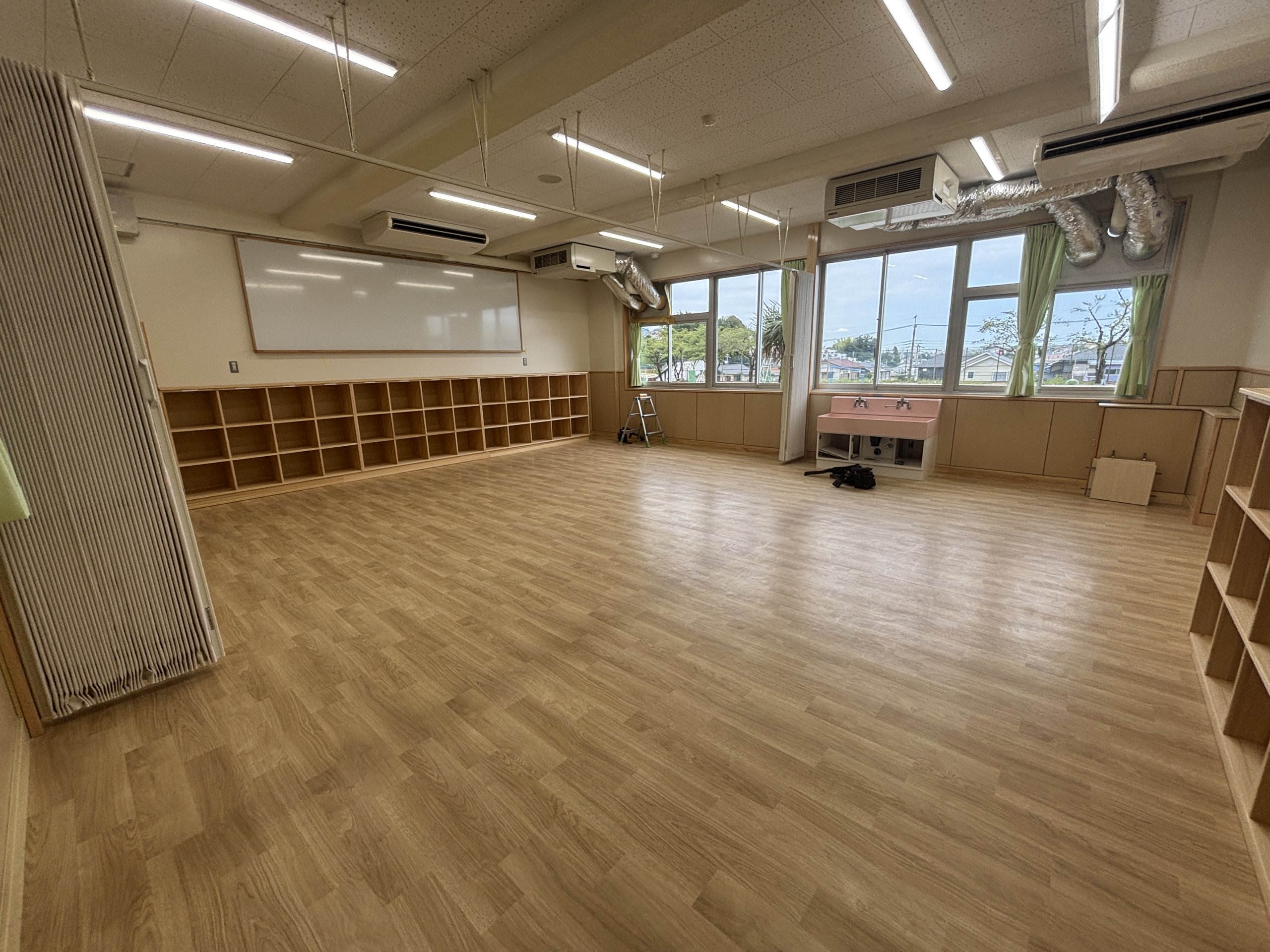

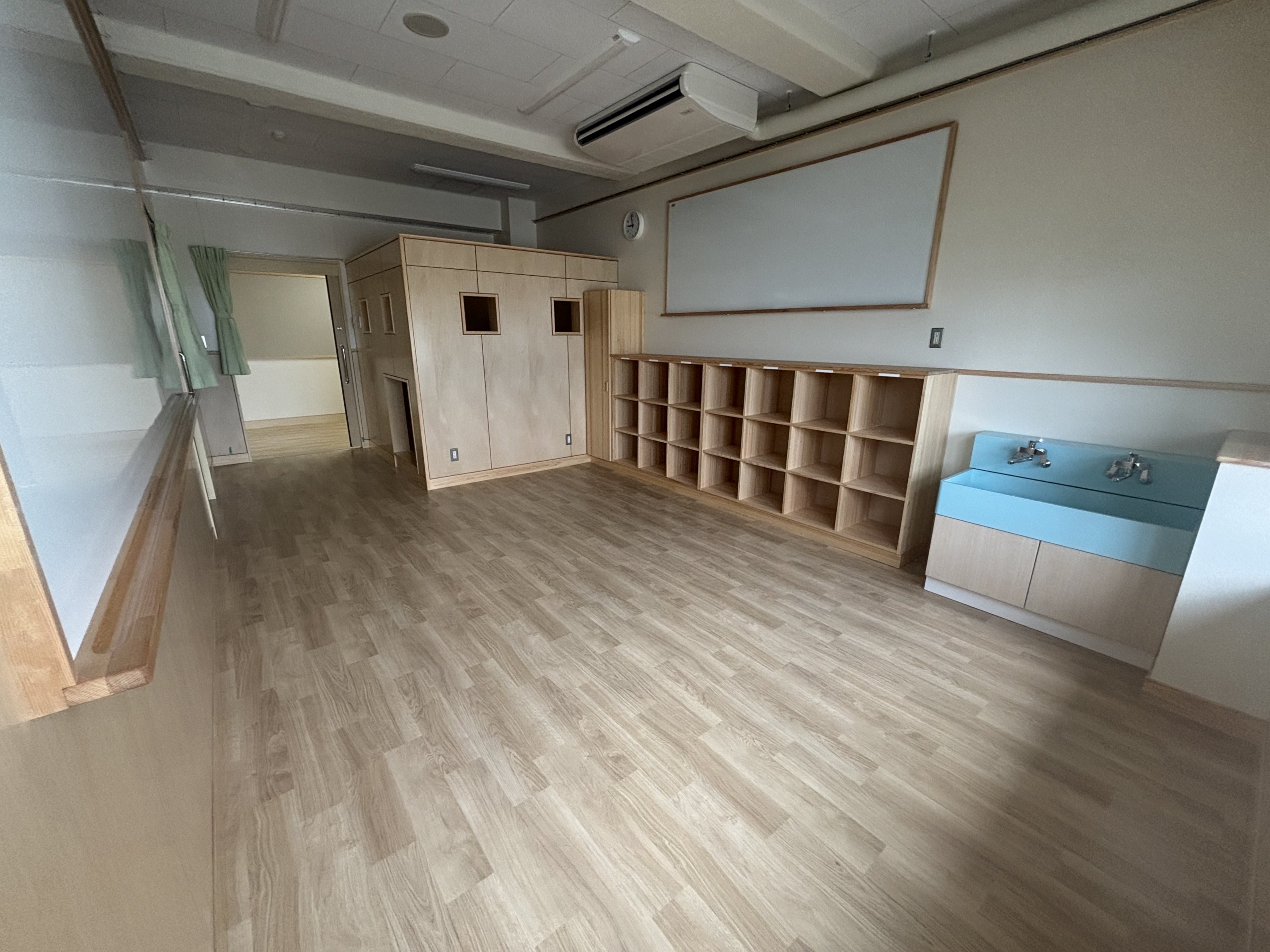

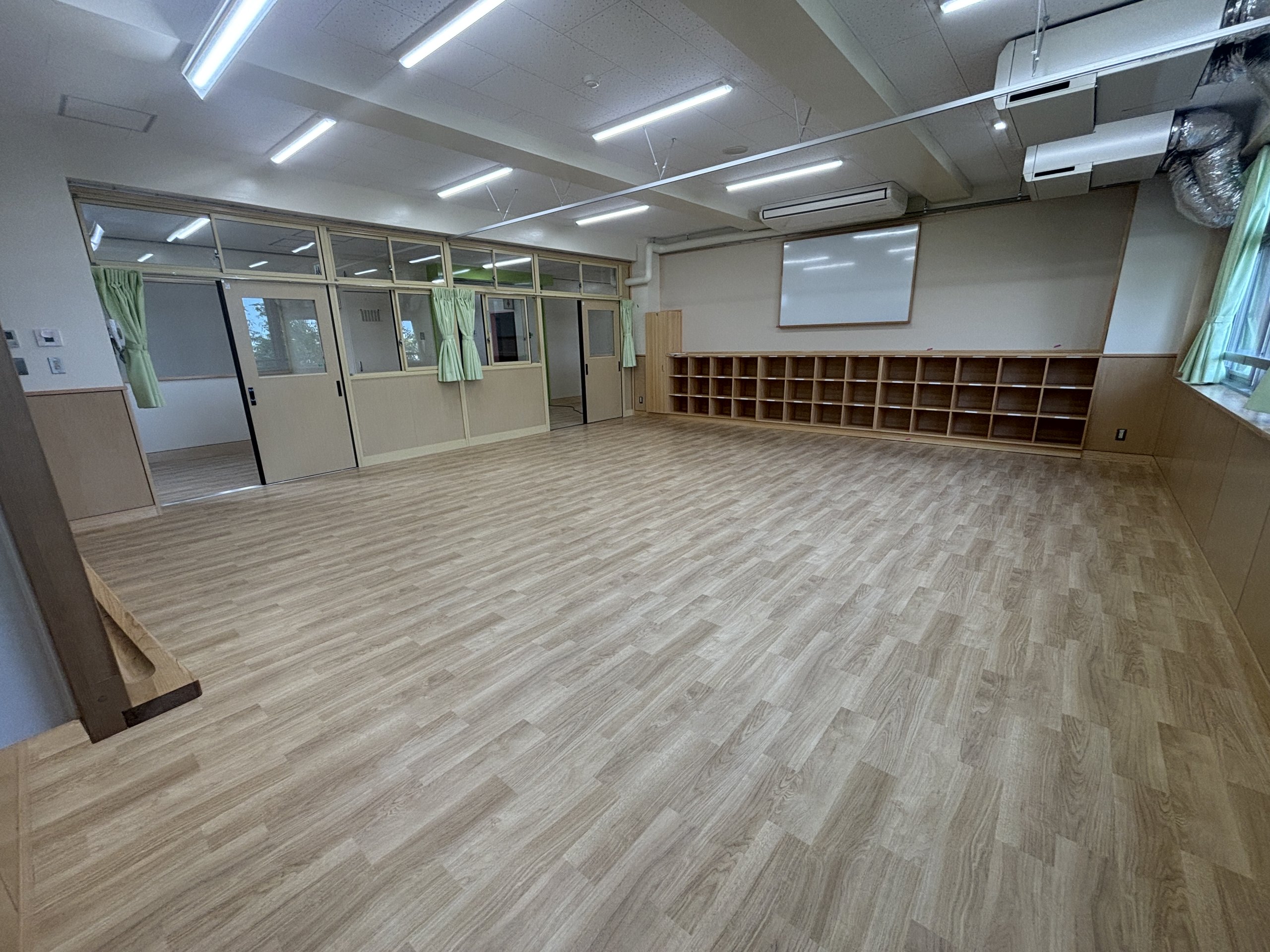

・2F普通教室黒板側

・2F普通教室背面側

2025.09.30
工事完成度:96.16%

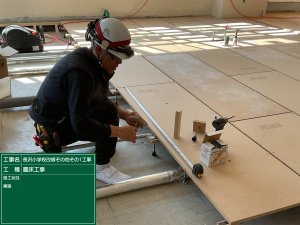

置床工事

職員室と同じく床下地と躯体に空間を設け、配管等を収納します。

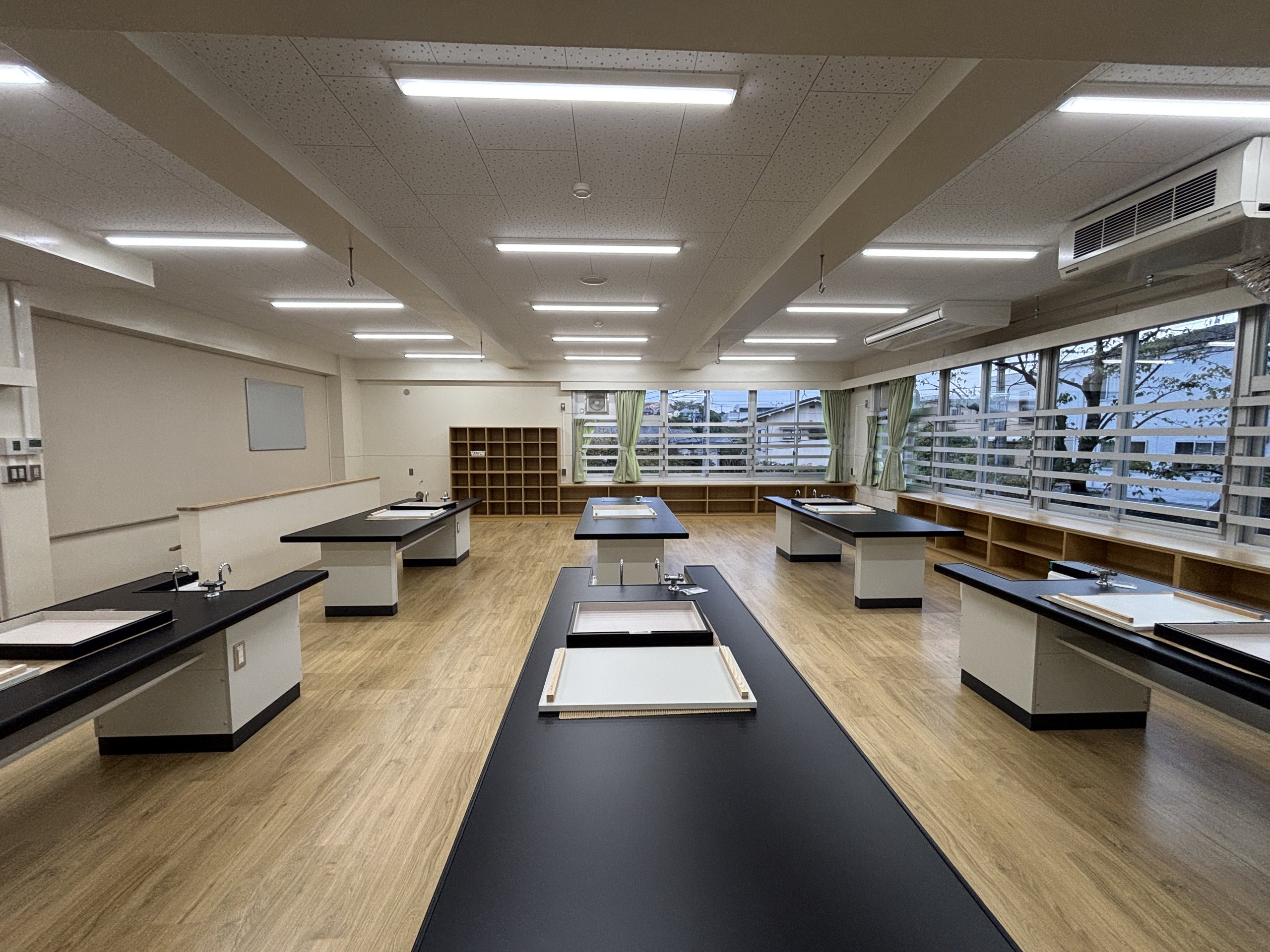

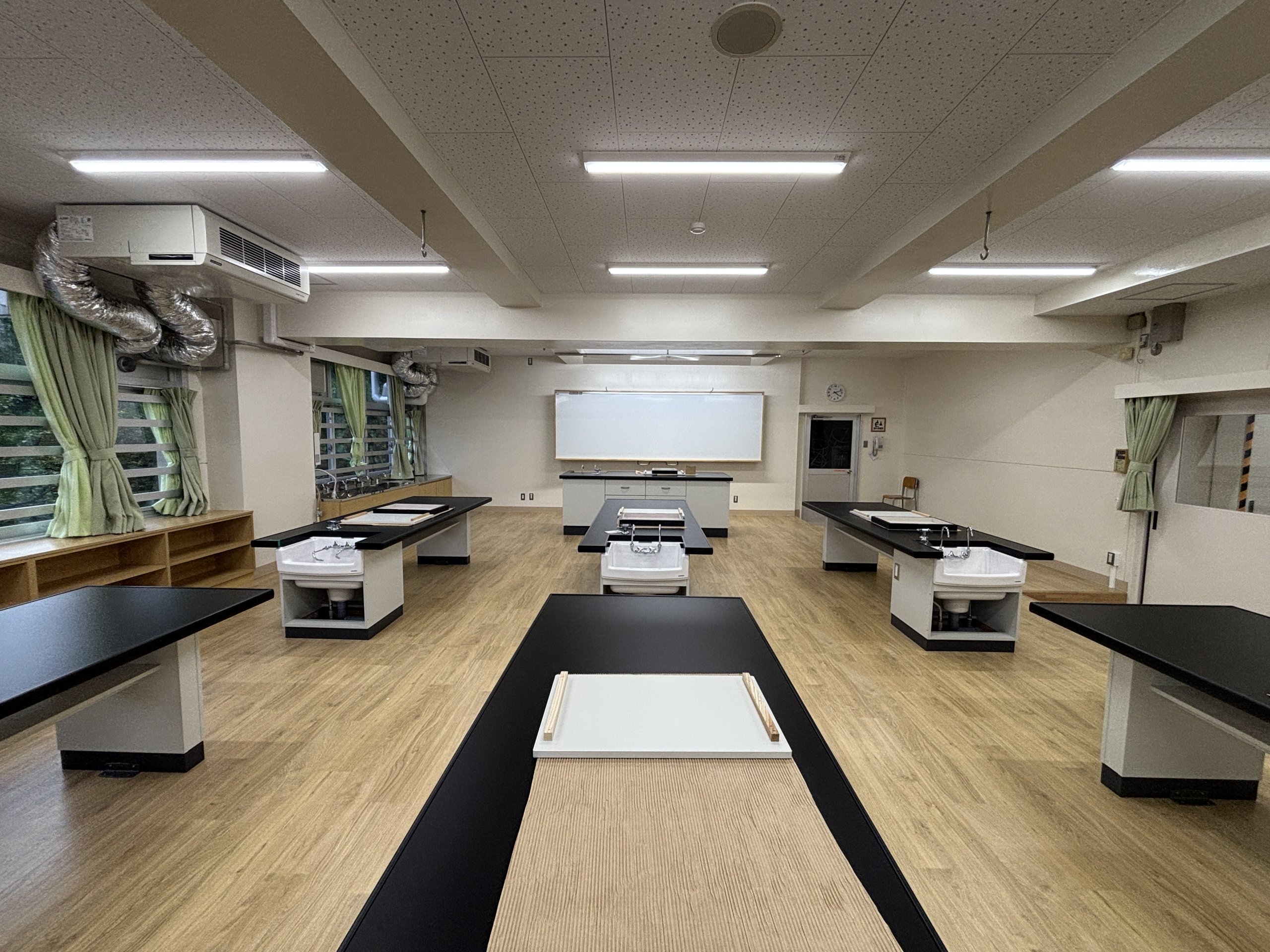

・2F理科室

【床長尺シート施工状況】

・2F理科室

【家具工事】

・2F理科室

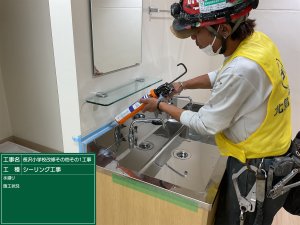

【シーリング工事】

水漏れ防止や衛生面の向上のために施工します。

・1F職員更衣室

【完了写真】

9月末の部分引き渡し検査において、完工した部屋になります。

・1F職員更衣室

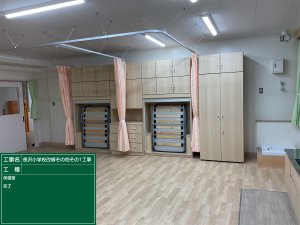

・2F多目的教室

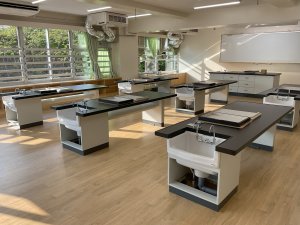

・2F理科室
