「1F玄関周り」
平成21年11月6日1F玄関周り完成状況です。階段の蹴込み下から4段は引き出し収納になっています。
「2F和室周り」
平成21年11月6日2F和室周り完成状況です。各部屋の間仕切りに引き違い戸を使用しているため、扉を開ければ各部屋が繋がりとても広く感じます。
「全景(南面)」
平成21年11月6日外観全景です。外壁の白色がとても引き立っています。
「外装工事」
平成21年10月1日外壁サイディング張状況です。サイディング板と構造用合板の間に胴縁を打つことにより通気層を設け、ここを風が通り抜けることによって建物を湿気や内部結露から守ります。
「塗装工事」
平成21年10月10日外壁塗装状況です。水性シリコン系の塗料を塗布しています。1回塗りでは仕上がらないので3,4回に分けて塗布します。
「全景(南面)」
平成21年10月31日外観全景です。外壁は美しい白色に仕上りました。
「防水工事」
平成21年9月3日バルコニーFRP防水状況です。FRPとは繊維強化プラスチック(Fiberglass Reinforsed Plastics)の略称で船舶、水槽、バスタブなどにも使用されています。
「屋根工事」
平成21年9月10日棟換気取付状況です。棟換気は軒裏や外壁から入り込んだ空気を逃がすために取付けられます。
「外装工事」
平成21年9月28日外壁サイディング張状況です。サイディング板を持って足場を登り下りするのは、なかなか大変な作業です。
「防蟻処理工事」
平成21年8月8日防蟻処理の状況です。最も白蟻に食べられやすい土台、大引、根太、外壁に散布しました。
「木工事」
平成21年8月19日SE構法の高耐力壁施工状況です。SE構法では使用釘、釘ピッチ(基本的には75mm間隔)が細かく決められているので、それを確認するために写真を撮り確認します。
「木工事」
平成21年8月28日壁内にグラスウール(断熱材)充填した状況です。外部に面した壁、屋根面には全て充填します。これにより夏の気温が高いときでも、冬の気温が低いときでも建物の中をある程度一定の温度に保つことができます。
「土工事」
平成21年7月1日砕石敷状況です。レベルを見ながら砕石を敷き、高さを調整していきます。
「鉄筋工事」
平成21年7月7日基礎配筋状況です。スラブはD13を200mmピッチで、立ち上りはD10を200mmピッチで配筋しました。
「建て方」
平成21年7月31日建て方の状況です。柱・梁材をラフタークレーンで吊り上げ、写真の黒い金物に材を差し込み、その部分にピンを打ち込んで固定していきます。これがSE構法の特徴です。支口に金物を使用することにより、従来の在来工法よりもより強固な構造体になります。
「解体準備工事」
平成21年3月9日小屋裏部分を手作業で解体しています。三方をシートで囲い、解体材の飛散を最小限に抑えています。
「解体搬出工事」

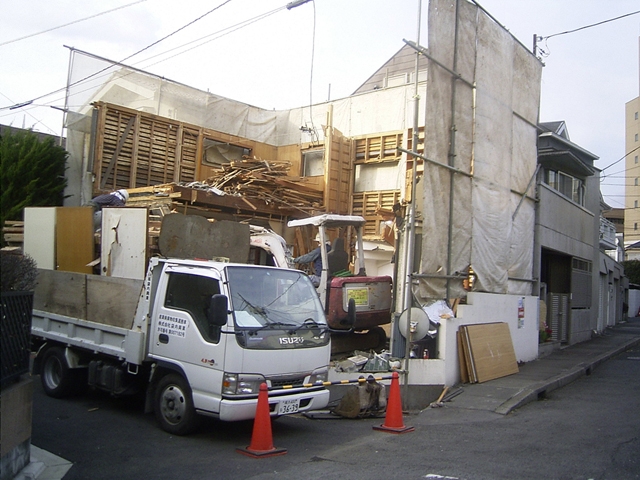

平成21年3月11日重機を使用し解体搬出を行っています。解体時に排出された木くず等は産業廃棄物として中間処理場、最終処分場に運搬されます。
「地鎮祭」
平成21年3月21日地鎮祭の様子です。地鎮祭は工事着工前にその土地の神を鎮め、土地を利用させてもらうことの許しを得るという意味があります。
