2階多目的ホール(写真上)
4歳児室(写真中)
5歳児室(写真下)
玄関アプローチ及びスロープ(写真上)
玄関ホール、吹抜け(写真中)
多目的ホール吹抜け(写真下)
北西面外観(写真上)
南西面外観(写真中)
東面外観(写真下)
玄関ホール、階段の仕上施工状況です。大型の木製FIX窓により自然光を取り入れ明るく、構造柱及び梁を表しとし、見た目を優しく、自然な質感となります。(写真上)
2階通路仕上施工状況です。テラス窓及びFIX窓と吹き抜け上部の排煙窓により日中は明るく開放的です。(写真中)
玄関連絡スロープの床コンクリート打設で状況です。スロープの床は雨天時でも滑らない仕上を施します。(写真下)
内部施工状況です。設備配管及び配線が完了後石膏ボード張りします。(写真上)
足場解体後の全景状況です。この後外構工事を施工します。(写真中)
北西面の外観です。大型木製サッシで玄関ホールは自然光を取り入れます。(写真下)
外壁面の断熱材取付状況です。室内側は石膏ボードを張りその後仕上げします。(写真上)
玄関ホール周りの木製サッシ取付状況です。大型窓で自然光を取り入れ、開放的な玄関ホールです。(写真中)
外壁サイディング張り下の透湿防水シート張りと通気胴縁取付状況です。外壁の内部結露を防ぎ、外壁下地構造用合板を常に乾燥させます。(写真下)
東南面の全景です。屋根葺き完了後外壁工事を施工します。(写真上)
屋根ガルバリウム鋼板平葺きの状況です。破風板もガルバリウム鋼板で仕上げします。(写真中)。
屋根下面の断熱材敷き込み状況です。屋根垂木間に密に敷き込みします。(写真下)
南東面の外観です。
野地板の防水紙の上にガルバリウム鋼板平葺きします。(写真上)
1階の造作工事状況です。床下地構造用合板を張り、開口部にはアルミサッシを取付します。(写真中)。
1階の造作工事状況です。右側の大きな開口部には木製サッシを取付け採光を取り入れます。(写真下)

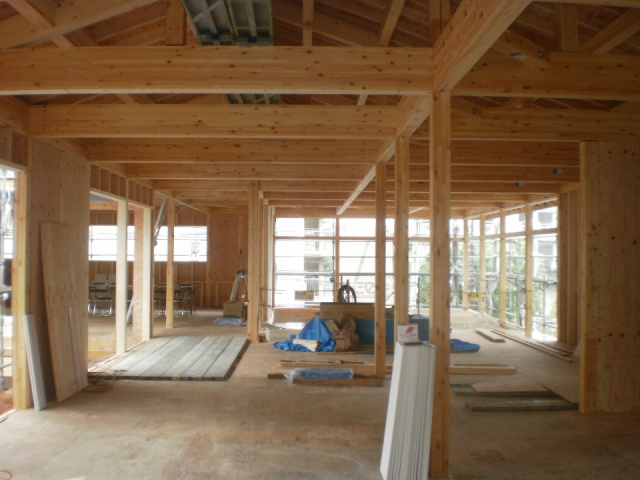

土台敷き込み状況です。この後、1階の通し柱から建方します。(写真上)
2階床梁、胴差の建方状況です。柱と梁の仕口金物にドリフトピンにて接合します。(写真中)
小屋梁の建方状況です。この後、母屋束を建て、母屋を架けます。(写真下)
基礎耐圧盤コンクリート打設状況です。コンクリートポンプ車でコンクリートを圧送します。(写真上)
基礎立上りコンクリート打設状況です。立上り天端にセルフレベリングを施し、水平にします。(写真中)
基礎コンクリートの出来型状況です。立上り天端にSE構法の柱脚金物を取付ます。(写真下)
基準コンクリート打設状況です。砕石の上にポリエチレンフィルムを敷き込みコンクリートを打設します。(写真上)
基準コンクリートに墨出しをして、柱脚金物用のアンカーボルトをセットします。(写真中)
基礎外周部の型枠を建て込んだ後、基礎配筋の開始です。(写真下)
基礎の根伐及び砕石地業の状況です。所定の深さまで慎重に鋤取りします。(写真上)
砕石地業の転圧状況です。ランマープレートにてしっかり砕石を締め固めします。(写真中)
基礎の根伐及び砕石地業も完了し、搬入路の整備も施し、重機類がセット出来る様にします。(写真下)

地鎮祭をとりおこない、その土地の神霊を鎮め、工事の安全と無事竣工を祈願致します。(写真上)(写真中)いよいよ着工です。仮囲いをして、安全第一で工事を進めます。(写真下)
