外部足場も落成し、内装・外装の仕上げ工事も大詰めの状況です。
太陽光パネル移設、設置状況です。(写真上)
外部足場解体状況です。(写真中)
内装仕上げ施工状況です。(写真下)
12月に入り内装・外装の各階各所で仕上工事を始めました。
外断熱シート防水の施工状況です。(写真上)
外断熱金属屋根葺きの施工状況です。(写真中)
内装壁下地の施工状況です。(写真下)
11月初旬の3階立上コンクリート打設をもって躯体上棟となりました。コンクリートの養生が完了した部位から順次型枠の解体を行い仕上げ工事の準備を行っております。
1階同様に、2階の鉄筋・型枠工事を行い、月半ば過ぎに2階のコンクリートを打設し(写真上)、現在3階 ( 最上階 ) の型枠・鉄筋工事を行っております。(写真中・下)
月初めに基礎と1階の土間のコンクリートを同時に打設し、1階の柱・壁及び2階床の鉄筋・型枠工事を行い、月末に1階のコンクリートを打設しました。

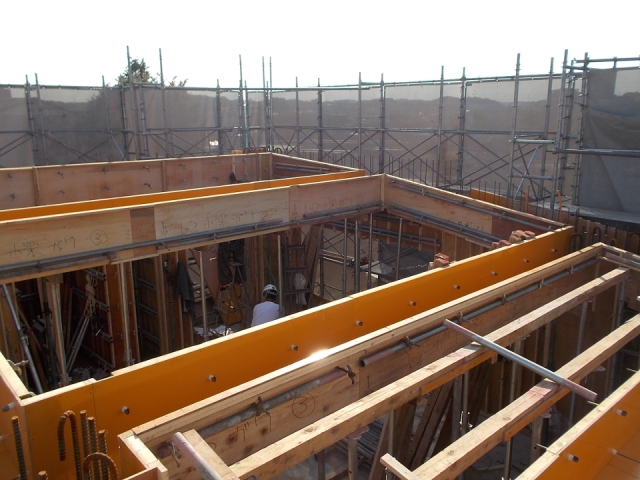

杭工事のあとに掘削工事をおこないました(写真上)掘削が完了し、先月施工した杭の頭部が予定どおりの高さで現れました。写真はその杭に鉄筋を溶接し、基礎鉄筋への定着を図るものです。(写真中)
杭頭補強後、基礎配筋工事へと移行しました。(写真下)
七月中旬に着工し、仮設等諸々の準備を済ませ、杭工事を行いました。
杭の材質は鋼管で、それ自体の先端に羽根 (キリ) を有しており、機械で回転と圧を加えることで、杭自身で掘削し、そのまま定着するものです。
